SlideShare uma empresa Scribd logo
Métricas Ágeis
E o que de fato importa para a agilidade
Perfil
• Mais de 20 anos de trabalho em T.I.
• Mais de 10 anos de experiência em gestão, em melhoria de
processos de desenvolvimento e qualidade de software
• Accredited Kanban Trainer – Kanban University
• Kanban Coach Professional – Kanban University
• Kanban Management Professional – Kanban University
• Project Management Professional (PMP - PMI)
• Mestrado em Engenharia e Gestão de Sistemas e Processos, com ênfase em
melhoria e otimização de processos de desenvolvimento e qualidade de
software utilizando metodologias ágeis
• Professor de Pós Graduação e Especialização do IETEC-MG, PUC-MG, UNA e
Faculdade Pitágoras
• Certified Kanban Coach – IBQMI.ORG
• Approved Kanban Professional – IBQMI.ORG
• Accredited Training Partner – Lean Kanban – IBQMI.ORG
Contato
Rodrigo Oliveira
rodrigoalmeidadeoliveira@gmail.com
https://rodrigoalmeidadeoliveira.wordpress.com/
https://www.linkedin.com/in/raoliveira
https://bit.ly/2Jd9V50
https://www.slideshare.net/raoliveira
Metricas ageis
3
5
9
3
1
0
1
3
0
4
0
1
0
1
2
3
4
5
6
7
8
9
10
1 2 3 4 5 6 7 8 9 10 11 12
Dias
Histograma do Lead Time Dado o histograma, pede-se:
1) Qual a sua distribuição e o seu
formato?
2) Qual o percentil 90?
3) Qual a média?
4) Dado que o serviço tem WIP
estável em 8, quantas entregas
serão feitas no próximo mês
Metricas ageis
Princípios da Teoria
da Variação
• #1: Você deve esperar que as coisas
variem - elas sempre variam.
• #2: Compreender a variação irá te
dizer o que esperar.
• #3: Trabalhe sobre as causas das
variações, que sempre são
encontradas no sistema.
• #4: Compreender a variação te
mostra quando algo acontece.
https://prezi.com/mqbze9jykrfo/treinamento-kanban-kmp1-lku-knowledge21/
https://prezi.com/mqbze9jykrfo/treinamento-kanban-kmp1-lku-knowledge21/
• Wait Time + Touch Time = Lead Time
• WIP = Lead Time x Throughput
• Lead Time = WIP / Throughput
• Throughput = WIP / Lead Time
Teoria das Filas
-
20,00
40,00
60,00
80,00
100,00
120,00
140,00
160,00
1%
2%
5%
10%
15%
20%
25%
30%
35%
40%
45%
50%
55%
60%
65%
70%
75%
80%
85%
90%
95%
LeadTime
% de Utilização
Fila: Servidor único ou Múltiplos Servidores?
15 10 5
https://www.youtube.com/watch?v=UQ-uRojUj94
Teoria das Restrições
A Meta (Eliyahu Goldratt)
O processo tem a velocidade do seus
gargalos.
Teoria das Restrições
A Meta (Eliyahu Goldratt)
Então, diante disto
tudo, o que e como
medir?
@Software Zen
fonte: https://www.fitterforpurpose.com/
Fit for Purpose
Design, Implementação e Entrega
● Design, Implementação e Entrega são
os 3 componentes essenciais para
Produtos e serviços
● Os três componentes têm que ser
suficientemente aceitáveis (ou bons) para
que o serviço/produto possa ser fit-for-
purpose para diferentes clientes
● Os serviços sofrem evolução ao longo
do tempo, logo, somente os mais fit-for-
purpose sobrevivem
● Um serviço que acima das expectativas
em cada uma das três dimensões tende a
ter sucesso no longo prazo
Métricas F4P
• De forma individual, os critério de
F4P devem ter sempre um limite
mínimo esperado pelo cliente
• O serviço é selecionado tendo como
referência os KPIs;
• Improvemet Drivers são motivadores
de mudanças;
• Health indicators mostram riscos
que nos farão ser menos fit-for-
purpose.
• Vanity Metrics fazem bem somente
para oferece o serviço.
LEAD TIME
Métricas de Fluxo
• Cycle Time
Pedido aceito Trabalho Iniciado
Trabalho Finalizdo
Cycle Time
Atividade 1 Atividade 2
Métricas de Fluxo
• Cycle Time
WORK IN PROGRESS (WIP)
CYCLE TIME =
AVERAGE COMPLETION RATE
Métricas de Fluxo
• Lead Time
Pedido aceito Trabalho Iniciado Trabalho Finalizdo
Cycle Time
Lead Time
Atividade 1 Atividade 2
Métricas de Fluxo
• Lead Time
WORK IN PROGRESS (WIP)*
LEAD TIME =
AVERAGE COMPLETION RATE*
* CONSIDERAR O FLUXO COMPLETO
Medindo
Lead Time
Você já coleta dados de lead time?
Se não, você já tem esses dados disponíveis
em algum lugar, esperando que você os
descubra?
Se não, seria difícil ou fácil começar?
O que você faria de diferente em sua
empresa com relação aos dados de lead
time após esta apresentação?
MÉTRICAS LEAN
LEAD TIME COMPLETO (Customer Lead Time)
LEAD TIME INTERNO (System Lead Time)
MÉTRICAS LEAN
Fundamentos
• LEAD TIME é composto dos tempos:
TOUCH TIME (tempo trabalhado)
WAIT TIME (tempo de espera)
MÉTRICAS LEAN
CYCLE
TIME
CYCLE
TIME
CYCLE
TIME
CYCLE
TIME
MÉTRICAS LEAN
WAIT TIMEWAIT
TIME
WAIT TIMEWAIT TIME
MÉTRICAS LEAN
RESPONSE
TIME
Metricas ageis
Metricas ageis
Metricas ageis
ESTATÍSTICA
BÁSICA
Média
Mediana
Moda
Desvio Padrão
Desvio Médio
Coeficiente de Variação
Histograma
Percentil
ESTATÍSTICA BÁSICA
https://web.stanford.edu/~savage/faculty/savage/FOA%20Index.htm
Lead time
• Avaliar o Lead Time (e suas variações) por classificadores diferentes.
• Classificar por tipo de demanda
• MELHORIAS
• FALHAS
• Medir por classe de serviço
• EXPEDITE
• NORMAL
• FIX DATE
• INTANGIBLE
• Outros classificadores que fazem sentido para o serviço
0
5
10
15
20
25
1 5 10 15 20 24 29 34 38 43 48 52 57 62 67 71 76 81 85 90 95 99 104 109 114 118 123 128 132 137 142 146 Mais
LEAD TIME

Desenvolvimento de Software
90% de confiança
0
2
4
6
8
10
12
14
16 1
3
6
9
12
15
17
20
23
26
29
31
34
37
40
43
45
48
51
54
57
59
62
65
68
71
73
76
79
82
85
87
90
Mais
LEAD TIME
Desenvolvimento de Software
90% de confiança
Metricas ageis
R² = 0,0008
2,00
52,00
102,00
152,00
202,00
252,00
302,00
352,00
2 4 6 8 10 12 14
LeadTime
Pontos
Lead Time X Pontos (Story Points)
Imagem: https://www.infoq.com/articles/kanban-siemens-health-services
-
100,00
200,00
300,00
400,00
500,00
600,00
700,00
800,00
900,00
1.000,00
2019-04 2019-05 2019-06 2019-07 2019-08 2019-09 2019-10 2019-11 2019-12 2019-13 2019-14 2019-15
Soma de LT P3
Soma de LT F2
Soma de LT P2
Soma de LT F1
Soma de LT P1
Lead time Breakdown
Shape=2
Scale = 30
~ 1 month
Scale = 15
~ 2 week sprint
Scale = 5
< 1 week
Shape=1.5Shape=1
Work Item Cycle Time or Lead Time
Iteration Length
ProcessExternalFactors
Agile-2014-Software-Moneyball-Troy-Magennis
Lean-Kanban, poucas dependências
• Maior contagem de itens de
trabalho
• Itens de trabalho mais granulares
• Menor WIP
• Equipe Autossuficiente
• Impedimentos Internos
• Faça: automação
• Faça: Eficiência de Tarefa
Sprint, muitas dependências
• Menor contagem de itens de
trabalho
• Itens de trabalho mais pesados
• Maior WIP
• Dependências Externas
• Impedimentos Externos
• Faça: colapso de equipes
• Faça: análise de impedimento
Agile-2014-Software-Moneyball-Troy-Magennis
Os dados do lead-time do mundo real geralmente
combinam diferentes tipos de resultados
1. Identifique seus tipos e categorias de risco.
2. Separe os pontos de dados pertencentes a diferentes tipos ou categorias.
3. Observe o tempo médio de entrega e o padrão de variação para cada
categoria.
4. Dados de alta qualidade e categorização efetiva levam a uma clara e
explicável formas de distribuição.
5. Por favor, note que as médias não são suficientes para comunicar a
capacidade de entrega!
6. Use pelo menos dois pontos de dados: a média e um percentil (por
exemplo, 85%).
THROUGHPUT
Throughput (Vazão do Sistema)
• Contar quantos itens são entregues (done) por período
• Classificar por tipo de demanda
• MELHORIAS
• FALHAS
• Medir por classe de serviço
• EXPEDITE
• NORMAL
• FIX DATE
• INTANGIBLE
• Outros classificadores que fazem sentido para o serviço
• Verificar a eficácia do Throughput → Estamos entregando o que é preciso ser
entregue? Estamos sendo F4P?
0,0
5,0
10,0
15,0
20,0
25,0 2019-01
2019-02
2019-03
2019-04
2019-05
2019-06
2019-07
2019-08
2019-09
2019-10
2019-11
2019-12
2019-13
2019-14
2019-15
2019-16
2019-17
2019-18
2019-19
2019-20
2019-21
2019-22
2019-23
2019-24
2019-25
2019-26
2019-27
2019-28
2019-29
2019-30
2019-31
2019-32
2019-33
2019-34
Throughput
Média (m) Desvio Médio (dvm) M+2dvm M+3dvm Média Movel SERVIÇO
MANAGEMENT
FLOW

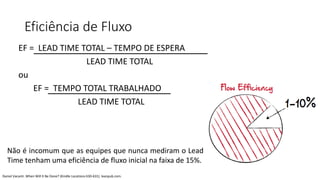

Eficiência de Fluxo
EF = LEAD TIME TOTAL – TEMPO DE ESPERA
LEAD TIME TOTAL
ou
EF = TEMPO TOTAL TRABALHADO
LEAD TIME TOTAL
Não é incomum que as equipes que nunca mediram o Lead
Time tenham uma eficiência de fluxo inicial na faixa de 15%.
Daniel Vacanti. When Will It Be Done? (Kindle Locations 630-631). leanpub.com.
https://twitter.com/GeekTieGuy/status/1176895878478450688?s=09
Eficiência de Fluxo
https://twitter.com/GeekTieGuy/status/1177604648913387523?s=09
0
20
40
60
80
100
120
0,0
20,0
40,0
60,0
80,0
100,0
120,0
Flow Efficiency
Média (m) Desvio Médio (dvm) M+2dvm M+3dvm Média Movel SERVIÇOS
WIP
TEMPO DE ESPERA
https://pt.slideshare.net/kfranklint/metricas-e-previses-acionveis-de-projeto-88988905
Quantidade de bloqueadores
Onde ocorrem?
Frequência (horas, dias, etc) com que os itens bloqueados
ocorrem?
Duração média de itens bloqueados? Percentil 85%?
Itens bloqueados + variação de atividades: Como capturá-los?
TEMPO DE ESPERA
https://pt.slideshare.net/kfranklint/metricas-e-previses-acionveis-de-projeto-88988905
Medindo Acréscimo ou Decréscimo de atividades → Variação
Taxa % de adição de tarefas: mede mudanças em planos com
relação ao backlog.
Formula = (total de tarefas no final do ciclo – total de tarefas
no começo do ciclo) / numero de dias do ciclo.
Valor é positivo? Tarefas adicionadas
Valor é negativo? Tarefas cortadas
Aging WIP
AW = SOMATÓRIO TEMPO EM WIP
QUANTIDADE DE ITENS
1) Avaliar isoladamente cada item em processo e comparar com o
histórico realizado
2) Priorizar os itens mais antigos para serem finalizados o mais
rápido possível
3) Redução de 10 a 20% no lead time pode gerar uma redução de
custo entre 200 a 400%* (ganho exponencial)
*LKNA-2013-Lean-Forecasting-Tutorial-by-Troy-Magennis
0,0
20,0
40,0
60,0
80,0
100,0
120,0
140,0
160,0
180,0
Aging WIP
Média (m) Desvio Médio (dvm) M+2dvm M+3dvm Média Movel Percentil 85% SERVIÇOS
Metricas ageis

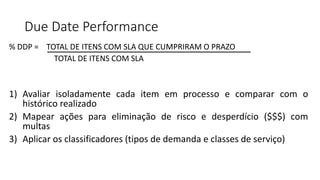

Due Date Performance
% DDP = TOTAL DE ITENS COM SLA QUE CUMPRIRAM O PRAZO
TOTAL DE ITENS COM SLA
1) Avaliar isoladamente cada item em processo e comparar com o
histórico realizado
2) Mapear ações para eliminação de risco e desperdício ($$$) com
multas
3) Aplicar os classificadores (tipos de demanda e classes de serviço)
Demandas de Falha e de Valor
% DF = TOTAL DE ITENS COM FALHA
TOTAL DE ITENS
1) Avaliar isoladamente cada item em processo e comparar com o
histórico realizado
2) Mapear ações para eliminação de demandas de falhas (5 why,
relatório A3)
Metricas ageis
Controle do Processo
160
170
180
190
200
210
220
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17
LEAD TIME
MÉDIA
1_dm
2_dm
3_dm
-1_dm
-2_dm
-3_dm
Faixas de contole: Média +- 1dm
Média +- 2dm
Média +- 3dm
Cumulative Flow Diagram - CFD
https://br.pinterest.com/pin/549720698243062443/?lp=true
https://www.knowledge21.com.br/blog/cfd-padroes-de-disfuncoes/
Waterfall
Em times maduros que usam Kanban o
CFD costuma se apresentar como uma
baleia com os cabelos longos lisos e
penteados.
Em projetos waterfall as atividades andam
em blocos, avançando entre as fases apenas
quando todas as atividades da fase atual
foram concluídas.
Baleia Penteada
CFD – PADRÕES DE DISFUNÇÕES
Lead time é desnecessariamente
alto.
Exemplo: Acumular itens
homologados para fazer deploy.
Cachorro-quente Boca de Jacaré
Podemos ver que a medida que o tempo
passa, mais itens em progresso (WIP) são
acumulados e mais tempo demora para um
novo item atravessar o fluxo.
Exemplo: Mais itens sendo desenvolvidos do
que a capacidade de entrega em produção.
CFD – PADRÕES DE DISFUNÇÕES
https://www.knowledge21.com.br/blog/cfd-padroes-de-disfuncoes/
Metricas ageis
VAZÃO
LEAD
TIME
TAXA DE
EFICIÊNCIA
WIP
CAPACIDADE
FOLGA
TOUCH
TIME
4 EQUAÇÕES
8 VARIÁVEIS
LT = WIP/VAZÃO
CAPACIDADE =
WIP + FOLGA
TxEfF =
TOUCH/LT
LT = Waiting +
Touch
WAITING
TIME
NÃO OLHE SOMENTE UMA FACE
PRODUTIVIDADE =
TAXA DE
TRANSFERÊNCIA
PREVISIBILIDADE =
VARIABILIDADE DA
TAXA DE
TRANSFERÊNCIA
RESPONSIVIDADE =
TEMPO NO
PROCESSO
QUALIDADE =
DENSIDADE DE
DEFEITOS
LIBERADA
NÃO OLHE
SOMENTE
UMA FACE
Metricas ageis
https://twitter.com/t_magennis/status/1084883190399959041
Metricas ageis
FILAS
Previsibilidade de Entrega
Filas em trabalho
do conhecimento
são invisíveis
Sem filas o sistema
se move para frente
em direção do fluxo
e o valor é entregue
sem demora
Filas criam atrasos
na entrega
Previsibilidade de Entrega
Dentre as causas dos atrasos em filas estão:
1. Variabilidade:
2. Sobrecarga de capacidade humana;
3. Grandes lotes e descoberta tardia de surpresas.
Mas em geral só o segundo tipo é visto como fila na
gestão de trabalho de conhecimento
DICAS
Gerencie o fluxo: Métricas e análises para
previsibilidade e fluxo
# 1 - As três métricas
acionáveis de Fluxo são WIP,
Lead time e Throughput
# 2 - A coisa mais
importante que você pode
fazer para melhorar a
previsibilidade e o fluxo é
combinar sua taxa de
chegada
(comprometimento) com
sua taxa de partida (taxa de
transferência)
@marciosete
Gerencie o fluxo: Métricas e análises para
previsibilidade e fluxo
# 3 - Não use médias para
prever quando você pode
trabalhar com distribuições
# 4 - Dívida de fluxo é quando o
prazo de entrega é reduzido
artificialmente para algum
trabalho em andamento,
"emprestando" lead time de
outros trabalhos
@marciosete
Gerencie o fluxo: Métricas e análises para
previsibilidade e fluxo
# 5 - Políticas ruins de transação de
extração e classes de serviço mal
utilizadas são as principais fontes de
dívida de fluxo
# 6 - Use o percentil 85 de sua
distribuição de lead time como
o SLA para sua prestação de
serviços
@marciosete
Gerencie o fluxo: Métricas e análises para
previsibilidade e fluxo
# 7 - Ao fatiar o trabalho, não é sobre o
mesmo tamanho; é sobre o tamanho
certo. Verifique seus itens de trabalho em
relação ao percentil 85 de sua distribuição
de lead time
# 8 - Quanto mais você
violar as suposições da Lei
de Little, menor a chance
de ser previsível
@marciosete
Restrições da lei de Little para garantir
previsibilidade e fluxo
Average Cycle Time = Average Work In Process / Average Throughput
1. A entrada média ou taxa de chegada deve ser igual à saída média ou taxa de partida
(taxa de transferência)
2. Todo o trabalho iniciado será concluído e sairá do sistema.
3. A quantidade de WIP deve ser aproximadamente a mesma no início e no final do
intervalo de tempo escolhido para o cálculo.
4. A idade média do WIP não aumenta nem diminui.
5. O tempo de ciclo, o WIP e a taxa de transferência devem ser todos medidos usando
unidades consistentes.
Actionable Agile Metrics for Predictability - Daniel S. Vacanti
Use essas suposições como um guia para suas políticas de processo.
Quanto mais você violar essas suposições, menor a chance de ser previsível.
@marciosete
Gerencie o fluxo: Métricas e análises para previsibilidade e fluxo
# 9 - O tempo da fila é o seu
assassino invisível
@marciosete
Gerencie o fluxo: Métricas e análises para previsibilidade e fluxo
# 10 - A fórmula para mudanças
evolutivas é:
estressor, mecanismo de reflexão e
liderança
@marciosete
KMM: Modelo de Mudança Evolucionária / Modelo de Coaching
Metricas ageis
Precisamos saber quão
errados estamos e não
quão certos!
Métricas de Upstream e
Coordenação
Cost of Delay
• O que é Cost of Delay?
• Cost of Delay é quanto você deixa de ganhar
por atrasar o desenvolvimento ou entrega de
determinada funcionalidade ou projeto
• “While you may ignore economics, it won't ignore
you.”
Don Reinersten
"Se você puder medir uma única coisa, meça o
Custo do Atraso
Cost of Delay
Qual a urgência do que estamos fazendo?
Qual o valor do que estamos fazendo?
Para tomar decisões precisamos entender:
Combinando urgência e valor.
É uma forma de comunicar o impacto do tempo sobre os
resultados que esperamos atingir.
CD3 - Cost of
Delay Divided
by Duration
Cost of
Delay
Cost Of Delay
Problema do cliente:
“Meu maior problema é fazer as “Invoices” dos alunos para as escolas no
exterior. Recebemos um e-mail do aluno com os dados.
Muitas vezes os dados vem com erro, e ele tem que pedir a correção às vezes
até mais de uma vez. Quando vem certo, abrimos o word e ficamos copiando e
colando os dados nos campos pra ficar certinho.
– Depois a gente tem que imprimir o documento e enviar por fax para a escola
no exterior. Às vezes dá problema e a gente tem que ficar tentando esse envio
um tempão várias vezes.
Fonte: Software Zen
Cost Of Delay
Analista: Sr. Cliente, quanto tempo leva cada invoice se computarmos
o tempo total de ponta-a-ponta?
– Ah, não leva menos de meia hora pra fazer tudo!
– E quem faz isso hoje?
– Eu tenho um funcionário que é responsável por isso, diz o cliente.
– E quantos desses você faz por mês?
O cliente pára, abre a gaveta da sua mesa, puxa um papel e responde:
– humm… mês passado fizemos 112.
Fonte: Software Zen
Cost Of Delay
Fonte: Software Zen
112 processos * 30 min = 3360 min = 56 horas
Salário do funcionário R$ 3.000,00 = R$ 6.000,00
(Custo total CLT) = R$ 37,50/hora
56 horas * R$ 37,50 = R$ 2.100,00 / mês = R$ 25.200,00 / ano
Automatizar esse processo, geraria para o cliente R$ 25.200,00 por ano em economia
(essa é apenas uma economia do tempo de trabalho do funcionário, o que pode levar a
redistribuição de funções ou eliminação de cargos, e aí sim uma economia financeira em
cash).
Cost Of Delay
Fonte: Software Zen

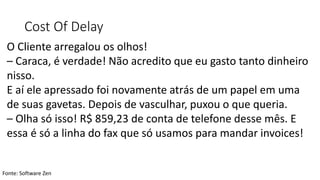

O Cliente arregalou os olhos!
– Caraca, é verdade! Não acredito que eu gasto tanto dinheiro
nisso.
E aí ele apressado foi novamente atrás de um papel em uma
de suas gavetas. Depois de vasculhar, puxou o que queria.
– Olha só isso! R$ 859,23 de conta de telefone desse mês. E
essa é só a linha do fax que só usamos para mandar invoices!
Cost Of Delay
Fonte: Software Zen
112 processos * 30 min = 3360 min = 56 horas
Salário do funcionário R$ 3.000,00 = R$ 6.000,00 (Custo total CLT)
= R$ 37,50/hora
56 horas * R$ 37,50 = R$ 2.100,00 / mês = R$ 25.200,00 / ano

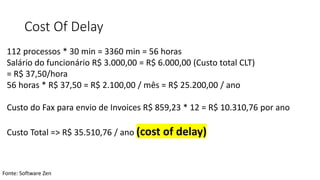

Custo do Fax para envio de Invoices R$ 859,23 * 12 = R$ 10.310,76 por ano
Custo Total => R$ 35.510,76 / ano (cost of delay)
Custo médio da Demanda
• Calcular o custo da equipe
• Valor hora
• Custos fixos
• Outros
• Contar quantas demandas entregues: User Stories, Falhas, etc.
• Cálculo: Total de Demandas / Custo
• Acompanhar variação → Média, Desvio Padrão, CV, P85.
Metricas ageis
Resumindo
• Lead Time
• Throughput
• Análise do CFD
• Flow Efficiency
• Tempo de Espera: Filas e bloqueios
• Aging WIP
• Fluxo de entrada e saída
• Demanda de falha
• Due Date Performance
• Cost Of Delay
• Custo Médio da Demanda
• Por Tipo de Demanda
• Por Classe de Serviço
• Por Serviço
• No portfólio
• Média, moda, mediana,
percentil, histograma,
dispersão, desvio médio e
padrão, coeficiente de
variação
• Observe tendências
3
5
9
3
1
0
1
3
0
4
0
1
0
1
2
3
4
5
6
7
8
9
10
1 2 3 4 5 6 7 8 9 10 11 12
Dias
Histograma do Lead Time
Dado o histograma, pede-se:
1) Qual a sua distribuição e o seu
formato? Weibull, super exponencial
2) Qual o percentil 90? 10 dias
3) Qual a média? 4,67 dias
4) Dado que o serviço tem WIP estável
em 8, quantas entregas serão feitas no
próximo mês? aprox. 50 itens
Contato
Rodrigo Oliveira
rodrigoalmeidadeoliveira@gmail.com
https://rodrigoalmeidadeoliveira.wordpress.com/
https://www.linkedin.com/in/raoliveira
https://bit.ly/2Jd9V50
https://www.slideshare.net/raoliveira
REFERÊNCIAS
REFERÊNCIASGRAEML, Alexandre Reis; PEINADO Jurandir. Administração da produção: operações industriais e de serviços. Curitiba: UnicenP, 2007.
DATALYSER. Série – As Sete Ferramentas do Controle da Qualidade – 7FCQ. Disponível em:
<http://www.datalyzer.com.br/site/suporte/administrador/info/arquivos/info44/44.html;. Acesso em Novembro de 2018.
FARIAS, Ana Maria Lima de; LAURENCEL, L. C. Fundamentos de Estatística Aplicada: Módulo I: Estatística Descritiva. Rio de Janeiro/RJ: Universidade Federal
Fluminense, 2000.
http://www.prd.usp.br/disciplinas/docs/pro2712-2005-Alberto_Gregorio/1Ferbasq.pdf
Statistical Methods for Quality Improvement: AOTS, Japão, 1988.
OHNO, T. (1997) - O sistema Toyota de produção além da produção em larga escala. Trad. Cristina Schumacher. Artes Médicas. Porto Alegre. ROTHER, M. &
SHOOK, J. (1999) - Aprendendo a enxergar: mapeando o fluxo de valor para agregar valor e eliminar o desperdício. The Lean Institute Brasil. São Paulo.
STANDARD, C. & DAVIS, D. (1999) - Running today’s factory: a proven strategy for lean manufacturing. Hanser Gardner Publications. Cincinnati. WARNECKE, H. &
HÜSER, M. (1995) - Lean production. International Journal of Production Economics. Vol.41, p.37-43. WOMACK, J.P.; JONES, D.T. & ROOS, D. (1992) - A máquina
que mudou o mundo. Campus. Rio de Janeiro.
MAGENNIS, Troy. The Economic Impact of Software Development Process Choice--Cycle-Time Analysis and Monte Carlo Simulation Results. In: System Sciences
(HICSS), 2015 48th Hawaii International Conference on. IEEE, 2015. p. 5055-5064.
Imagem: http://broadleaf.com.au/resource-material/cost-and-schedule-risk-assessment-risk-factor-modelling
"Moneyball for Software Projects: Agile Metrics for the Metrically Challenged";Troy Magennis goo.gl/VbAEEZ
"High-Level Project Planning using Monte Carlo simulation"; Dimitar Bakardzhiev goo.gl/KkC74b “
#NoEstimates Project Planning using Monte Carlo simulation"; Dimitar Bakardzhiev goo.gl/SDHJYP
"Little's law and predictability"; Daniel Vacanti goo.gl/ETDzg9
"Kanban Metrics in practice at Sky Network Services"; Mattia Battiston goo.gl/tQXqwN
"By the power of metrics";Wolfgang Wiedenroth goo.gl/ebGU3h
"Project planning using Little’s Law"; Dimitar Bakardzhiev goo.gl/rw1X5T
Little, J. D. C., S. C. Graves. 2008. Little’s Law. D. Chhajed, T. J. Lowe,eds. Building Intuition: Insights from Basic Operations Management Models and Principles.
Springer Science + Business Media LLC,New York. J. D. C. Little. Little's law as viewed on its 50th anniversary. Oper. Res. 59 (2011) 536{539.
http://learningagileandlean.wordpress.com/2013/08/01/on-the-practically-useful-properties-of-theweibull-distribution/
https://www.slideshare.net/azheglov/lead-time-what-we-know-about-it
DE FREITAS FILHO, Paulo José. Introdução à modelagem e simulação de sistemas: com aplicações em Arena. Visual Books 2ª edição, 2008.
https://rodrigoalmeidadeoliveira.wordpress.com/2018/08/01/metricas-lean-e-gerenciamento-de-fluxo/
Muito
obrigado!

Mais conteúdo relacionado

PDF
Alinhando Discovery com Delivery usando Upstream Kanban
PDF
21 técnicas para quebra de User Stories para os PO's
PDF
Indicadores Desempenho e Métricas em TI v29
PDF
[Product Starter] Fábio Aguiar - Lean Inception e Product Backlog Building
PDF
Gerenciamento de portfólio
PDF
Culture over-process
PDF
O que Evitar na Escrita de Criterios de Aceite
PDF
Projeto e Desenvolvimento de Software
Alinhando Discovery com Delivery usando Upstream Kanban
21 técnicas para quebra de User Stories para os PO's
Indicadores Desempenho e Métricas em TI v29
[Product Starter] Fábio Aguiar - Lean Inception e Product Backlog Building
Gerenciamento de portfólio
Culture over-process
O que Evitar na Escrita de Criterios de Aceite
Projeto e Desenvolvimento de Software

Mais procurados (20)

PDF
PDF
Estudo De Caso Pmbok
PPTX
Gerenciamento de Processos de Negócio - BPM: O modelo de gestão do Século XXI
PDF
O Método Kanban
PPTX
Discovery kanban
ODP
Scrum em 15 minutos
PDF
Gestão de processos e qualidade
PPTX
PDCA - OPERAÇÃO
PDF
Pare de começar e comece a previsibilizar
PDF
Liderança de equipes
PDF
Melhoria de Processo de Negócio
PDF
Gestão de Projetos
PDF
Ebook Governança de TI na Prática
PPTX
Os 7 Desperdicios
PDF
Aula10 fluxogramas
PPTX
OMS UnB 01_2013 - Aula 11 - Diagrama de Escopo e Interface de Processos
PDF
Gestão de Processos de Negócio (BPM)
PDF
Gestão ágil do portfólio
PDF
Documentação de Processos de Negócio
PDF
Mapeamento e Modelagem de Processos de Negócio com BPMN
Estudo De Caso Pmbok
Gerenciamento de Processos de Negócio - BPM: O modelo de gestão do Século XXI
O Método Kanban
Discovery kanban
Scrum em 15 minutos
Gestão de processos e qualidade
PDCA - OPERAÇÃO
Pare de começar e comece a previsibilizar
Liderança de equipes
Melhoria de Processo de Negócio
Gestão de Projetos
Ebook Governança de TI na Prática
Os 7 Desperdicios
Aula10 fluxogramas
OMS UnB 01_2013 - Aula 11 - Diagrama de Escopo e Interface de Processos
Gestão de Processos de Negócio (BPM)
Gestão ágil do portfólio
Documentação de Processos de Negócio
Mapeamento e Modelagem de Processos de Negócio com BPMN
Anúncio

Semelhante a Metricas ageis (20)

PPTX
Desenvolvendo produtos no UOL
PPTX
O caso ONS, escalar ágil como uma resposta para as necessidades de mais valor...
PPTX
Gestão da qualidade metodologia ágil v01 (2)
PPTX
Gestão da Qualidade - Metodologia ágil
PDF
[GUTS-RS] Evento julho 2017 - Como iniciar os testes de performance em uma a...
PPTX
Agile e Testes: Um Relato de Experiência da Indústria
PPTX
ERES 2018 - Microserviços: Desafios para Lidar com a Qualidade
PPTX
Desenvolvendo produtos no UOL
PDF
Estratégias e Técnicas de Testes - Parte1
PDF
O que não te contaram sobre as métricas e voce precisa saber! [SGRIo 06/2019]
PPTX
Conheça técnicas para aumentar o ROI do projeto de monitoramento
PDF
Sistema Kanban como gestor da transformação organizacional
PDF
Quando a Cultura DevOps transcede a Tecnologia
PDF
Gestão ágil: gerar valor partir otimização de fluxo
PPTX
PPTX
Treinamento Ágil / Scrum
PDF
DevOps... O caminho! - Monitoramento de aplicações com App Insights
DOCX
Este simulado é composto de 40 questões
PPTX
Agilidade em escala - Agile Brazil 2018
Desenvolvendo produtos no UOL
O caso ONS, escalar ágil como uma resposta para as necessidades de mais valor...
Gestão da qualidade metodologia ágil v01 (2)
Gestão da Qualidade - Metodologia ágil
[GUTS-RS] Evento julho 2017 - Como iniciar os testes de performance em uma a...
Agile e Testes: Um Relato de Experiência da Indústria
ERES 2018 - Microserviços: Desafios para Lidar com a Qualidade
Desenvolvendo produtos no UOL
Estratégias e Técnicas de Testes - Parte1
O que não te contaram sobre as métricas e voce precisa saber! [SGRIo 06/2019]
Conheça técnicas para aumentar o ROI do projeto de monitoramento
Sistema Kanban como gestor da transformação organizacional
Quando a Cultura DevOps transcede a Tecnologia
Gestão ágil: gerar valor partir otimização de fluxo
Treinamento Ágil / Scrum
DevOps... O caminho! - Monitoramento de aplicações com App Insights
Este simulado é composto de 40 questões
Agilidade em escala - Agile Brazil 2018
Anúncio

Mais de Rodrigo Oliveira, Msc, PMP (9)

PDF
KANBAN E OS SEGREDOS DA GESTÃO DE SERVIÇOS E MUDANÇAS
PDF
Tdc kanban em escala
PDF
Metricas forecasting
PDF
A importância dos testes unitários: do código legado ao pipeline de testes em...
PPTX
Workshop ietec Devops Testing
PDF
Bh bpm-simulacao
PDF
PDF
Qualidade de software
PPTX
Lean agile testing
KANBAN E OS SEGREDOS DA GESTÃO DE SERVIÇOS E MUDANÇAS
Tdc kanban em escala
Metricas forecasting
A importância dos testes unitários: do código legado ao pipeline de testes em...
Workshop ietec Devops Testing
Bh bpm-simulacao
Qualidade de software
Lean agile testing

Último (8)

PPTX
Viasol Energia Solar -Soluções para geração e economia de energia
PPTX
Informática Aplicada Informática Aplicada Plano de Ensino - estudo de caso NR...
PPTX
Mecânico de Manutenção de Equipamentos.pptx
PDF
Manejo integrado de pragas na cultura do algodão
PPTX
Gestao-de-Bugs-em-Software-Introducao.pptxxxxxxxx
PDF
Termos utilizados na designação de relação entre pessoa e uma obra.pdf
PPTX
Arquitetura de computadores - Memórias Secundárias
PPTX
Como-se-implementa-um-softwareeeeeeeeeeeeeeeeeeeeeeeee.pptx
Viasol Energia Solar -Soluções para geração e economia de energia
Informática Aplicada Informática Aplicada Plano de Ensino - estudo de caso NR...
Mecânico de Manutenção de Equipamentos.pptx
Manejo integrado de pragas na cultura do algodão
Gestao-de-Bugs-em-Software-Introducao.pptxxxxxxxx
Termos utilizados na designação de relação entre pessoa e uma obra.pdf
Arquitetura de computadores - Memórias Secundárias
Como-se-implementa-um-softwareeeeeeeeeeeeeeeeeeeeeeeee.pptx

Metricas ageis

  • 1. Métricas Ágeis E o que de fato importa para a agilidade
  • 2. Perfil • Mais de 20 anos de trabalho em T.I. • Mais de 10 anos de experiência em gestão, em melhoria de processos de desenvolvimento e qualidade de software • Accredited Kanban Trainer – Kanban University • Kanban Coach Professional – Kanban University • Kanban Management Professional – Kanban University • Project Management Professional (PMP - PMI) • Mestrado em Engenharia e Gestão de Sistemas e Processos, com ênfase em melhoria e otimização de processos de desenvolvimento e qualidade de software utilizando metodologias ágeis • Professor de Pós Graduação e Especialização do IETEC-MG, PUC-MG, UNA e Faculdade Pitágoras • Certified Kanban Coach – IBQMI.ORG • Approved Kanban Professional – IBQMI.ORG • Accredited Training Partner – Lean Kanban – IBQMI.ORG
  • 5. 3 5 9 3 1 0 1 3 0 4 0 1 0 1 2 3 4 5 6 7 8 9 10 1 2 3 4 5 6 7 8 9 10 11 12 Dias Histograma do Lead Time Dado o histograma, pede-se: 1) Qual a sua distribuição e o seu formato? 2) Qual o percentil 90? 3) Qual a média? 4) Dado que o serviço tem WIP estável em 8, quantas entregas serão feitas no próximo mês
  • 7. Princípios da Teoria da Variação • #1: Você deve esperar que as coisas variem - elas sempre variam. • #2: Compreender a variação irá te dizer o que esperar. • #3: Trabalhe sobre as causas das variações, que sempre são encontradas no sistema. • #4: Compreender a variação te mostra quando algo acontece.
  • 10. • Wait Time + Touch Time = Lead Time • WIP = Lead Time x Throughput • Lead Time = WIP / Throughput • Throughput = WIP / Lead Time Teoria das Filas
  • 13. Teoria das Restrições A Meta (Eliyahu Goldratt) O processo tem a velocidade do seus gargalos.
  • 14. Teoria das Restrições A Meta (Eliyahu Goldratt)
  • 15. Então, diante disto tudo, o que e como medir?
  • 18. Fit for Purpose Design, Implementação e Entrega ● Design, Implementação e Entrega são os 3 componentes essenciais para Produtos e serviços ● Os três componentes têm que ser suficientemente aceitáveis (ou bons) para que o serviço/produto possa ser fit-for- purpose para diferentes clientes ● Os serviços sofrem evolução ao longo do tempo, logo, somente os mais fit-for- purpose sobrevivem ● Um serviço que acima das expectativas em cada uma das três dimensões tende a ter sucesso no longo prazo
  • 19. Métricas F4P • De forma individual, os critério de F4P devem ter sempre um limite mínimo esperado pelo cliente • O serviço é selecionado tendo como referência os KPIs; • Improvemet Drivers são motivadores de mudanças; • Health indicators mostram riscos que nos farão ser menos fit-for- purpose. • Vanity Metrics fazem bem somente para oferece o serviço.
  • 21. Métricas de Fluxo • Cycle Time Pedido aceito Trabalho Iniciado Trabalho Finalizdo Cycle Time Atividade 1 Atividade 2
  • 22. Métricas de Fluxo • Cycle Time WORK IN PROGRESS (WIP) CYCLE TIME = AVERAGE COMPLETION RATE
  • 23. Métricas de Fluxo • Lead Time Pedido aceito Trabalho Iniciado Trabalho Finalizdo Cycle Time Lead Time Atividade 1 Atividade 2
  • 24. Métricas de Fluxo • Lead Time WORK IN PROGRESS (WIP)* LEAD TIME = AVERAGE COMPLETION RATE* * CONSIDERAR O FLUXO COMPLETO
  • 25. Medindo Lead Time Você já coleta dados de lead time? Se não, você já tem esses dados disponíveis em algum lugar, esperando que você os descubra? Se não, seria difícil ou fácil começar? O que você faria de diferente em sua empresa com relação aos dados de lead time após esta apresentação?
  • 26. MÉTRICAS LEAN LEAD TIME COMPLETO (Customer Lead Time) LEAD TIME INTERNO (System Lead Time)
  • 27. MÉTRICAS LEAN Fundamentos • LEAD TIME é composto dos tempos: TOUCH TIME (tempo trabalhado) WAIT TIME (tempo de espera)
  • 36. Lead time • Avaliar o Lead Time (e suas variações) por classificadores diferentes. • Classificar por tipo de demanda • MELHORIAS • FALHAS • Medir por classe de serviço • EXPEDITE • NORMAL • FIX DATE • INTANGIBLE • Outros classificadores que fazem sentido para o serviço
  • 37. 0 5 10 15 20 25 1 5 10 15 20 24 29 34 38 43 48 52 57 62 67 71 76 81 85 90 95 99 104 109 114 118 123 128 132 137 142 146 Mais LEAD TIME Desenvolvimento de Software 90% de confiança
  • 40. R² = 0,0008 2,00 52,00 102,00 152,00 202,00 252,00 302,00 352,00 2 4 6 8 10 12 14 LeadTime Pontos Lead Time X Pontos (Story Points)
  • 42. - 100,00 200,00 300,00 400,00 500,00 600,00 700,00 800,00 900,00 1.000,00 2019-04 2019-05 2019-06 2019-07 2019-08 2019-09 2019-10 2019-11 2019-12 2019-13 2019-14 2019-15 Soma de LT P3 Soma de LT F2 Soma de LT P2 Soma de LT F1 Soma de LT P1 Lead time Breakdown
  • 43. Shape=2 Scale = 30 ~ 1 month Scale = 15 ~ 2 week sprint Scale = 5 < 1 week Shape=1.5Shape=1 Work Item Cycle Time or Lead Time Iteration Length ProcessExternalFactors Agile-2014-Software-Moneyball-Troy-Magennis
  • 44. Lean-Kanban, poucas dependências • Maior contagem de itens de trabalho • Itens de trabalho mais granulares • Menor WIP • Equipe Autossuficiente • Impedimentos Internos • Faça: automação • Faça: Eficiência de Tarefa Sprint, muitas dependências • Menor contagem de itens de trabalho • Itens de trabalho mais pesados • Maior WIP • Dependências Externas • Impedimentos Externos • Faça: colapso de equipes • Faça: análise de impedimento Agile-2014-Software-Moneyball-Troy-Magennis
  • 45. Os dados do lead-time do mundo real geralmente combinam diferentes tipos de resultados 1. Identifique seus tipos e categorias de risco. 2. Separe os pontos de dados pertencentes a diferentes tipos ou categorias. 3. Observe o tempo médio de entrega e o padrão de variação para cada categoria. 4. Dados de alta qualidade e categorização efetiva levam a uma clara e explicável formas de distribuição. 5. Por favor, note que as médias não são suficientes para comunicar a capacidade de entrega! 6. Use pelo menos dois pontos de dados: a média e um percentil (por exemplo, 85%).
  • 47. Throughput (Vazão do Sistema) • Contar quantos itens são entregues (done) por período • Classificar por tipo de demanda • MELHORIAS • FALHAS • Medir por classe de serviço • EXPEDITE • NORMAL • FIX DATE • INTANGIBLE • Outros classificadores que fazem sentido para o serviço • Verificar a eficácia do Throughput → Estamos entregando o que é preciso ser entregue? Estamos sendo F4P?
  • 50. Eficiência de Fluxo EF = LEAD TIME TOTAL – TEMPO DE ESPERA LEAD TIME TOTAL ou EF = TEMPO TOTAL TRABALHADO LEAD TIME TOTAL Não é incomum que as equipes que nunca mediram o Lead Time tenham uma eficiência de fluxo inicial na faixa de 15%. Daniel Vacanti. When Will It Be Done? (Kindle Locations 630-631). leanpub.com.
  • 53. 0 20 40 60 80 100 120 0,0 20,0 40,0 60,0 80,0 100,0 120,0 Flow Efficiency Média (m) Desvio Médio (dvm) M+2dvm M+3dvm Média Movel SERVIÇOS
  • 54. WIP
  • 55. TEMPO DE ESPERA https://pt.slideshare.net/kfranklint/metricas-e-previses-acionveis-de-projeto-88988905 Quantidade de bloqueadores Onde ocorrem? Frequência (horas, dias, etc) com que os itens bloqueados ocorrem? Duração média de itens bloqueados? Percentil 85%? Itens bloqueados + variação de atividades: Como capturá-los?
  • 56. TEMPO DE ESPERA https://pt.slideshare.net/kfranklint/metricas-e-previses-acionveis-de-projeto-88988905 Medindo Acréscimo ou Decréscimo de atividades → Variação Taxa % de adição de tarefas: mede mudanças em planos com relação ao backlog. Formula = (total de tarefas no final do ciclo – total de tarefas no começo do ciclo) / numero de dias do ciclo. Valor é positivo? Tarefas adicionadas Valor é negativo? Tarefas cortadas
  • 57. Aging WIP AW = SOMATÓRIO TEMPO EM WIP QUANTIDADE DE ITENS 1) Avaliar isoladamente cada item em processo e comparar com o histórico realizado 2) Priorizar os itens mais antigos para serem finalizados o mais rápido possível 3) Redução de 10 a 20% no lead time pode gerar uma redução de custo entre 200 a 400%* (ganho exponencial) *LKNA-2013-Lean-Forecasting-Tutorial-by-Troy-Magennis
  • 58. 0,0 20,0 40,0 60,0 80,0 100,0 120,0 140,0 160,0 180,0 Aging WIP Média (m) Desvio Médio (dvm) M+2dvm M+3dvm Média Movel Percentil 85% SERVIÇOS
  • 60. Due Date Performance % DDP = TOTAL DE ITENS COM SLA QUE CUMPRIRAM O PRAZO TOTAL DE ITENS COM SLA 1) Avaliar isoladamente cada item em processo e comparar com o histórico realizado 2) Mapear ações para eliminação de risco e desperdício ($$$) com multas 3) Aplicar os classificadores (tipos de demanda e classes de serviço)
  • 61. Demandas de Falha e de Valor % DF = TOTAL DE ITENS COM FALHA TOTAL DE ITENS 1) Avaliar isoladamente cada item em processo e comparar com o histórico realizado 2) Mapear ações para eliminação de demandas de falhas (5 why, relatório A3)
  • 63. Controle do Processo 160 170 180 190 200 210 220 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 LEAD TIME MÉDIA 1_dm 2_dm 3_dm -1_dm -2_dm -3_dm Faixas de contole: Média +- 1dm Média +- 2dm Média +- 3dm
  • 64. Cumulative Flow Diagram - CFD https://br.pinterest.com/pin/549720698243062443/?lp=true
  • 65. https://www.knowledge21.com.br/blog/cfd-padroes-de-disfuncoes/ Waterfall Em times maduros que usam Kanban o CFD costuma se apresentar como uma baleia com os cabelos longos lisos e penteados. Em projetos waterfall as atividades andam em blocos, avançando entre as fases apenas quando todas as atividades da fase atual foram concluídas. Baleia Penteada CFD – PADRÕES DE DISFUNÇÕES
  • 66. Lead time é desnecessariamente alto. Exemplo: Acumular itens homologados para fazer deploy. Cachorro-quente Boca de Jacaré Podemos ver que a medida que o tempo passa, mais itens em progresso (WIP) são acumulados e mais tempo demora para um novo item atravessar o fluxo. Exemplo: Mais itens sendo desenvolvidos do que a capacidade de entrega em produção. CFD – PADRÕES DE DISFUNÇÕES https://www.knowledge21.com.br/blog/cfd-padroes-de-disfuncoes/
  • 68. VAZÃO LEAD TIME TAXA DE EFICIÊNCIA WIP CAPACIDADE FOLGA TOUCH TIME 4 EQUAÇÕES 8 VARIÁVEIS LT = WIP/VAZÃO CAPACIDADE = WIP + FOLGA TxEfF = TOUCH/LT LT = Waiting + Touch WAITING TIME
  • 69. NÃO OLHE SOMENTE UMA FACE PRODUTIVIDADE = TAXA DE TRANSFERÊNCIA PREVISIBILIDADE = VARIABILIDADE DA TAXA DE TRANSFERÊNCIA RESPONSIVIDADE = TEMPO NO PROCESSO QUALIDADE = DENSIDADE DE DEFEITOS LIBERADA
  • 74. FILAS
  • 75. Previsibilidade de Entrega Filas em trabalho do conhecimento são invisíveis Sem filas o sistema se move para frente em direção do fluxo e o valor é entregue sem demora Filas criam atrasos na entrega
  • 76. Previsibilidade de Entrega Dentre as causas dos atrasos em filas estão: 1. Variabilidade: 2. Sobrecarga de capacidade humana; 3. Grandes lotes e descoberta tardia de surpresas. Mas em geral só o segundo tipo é visto como fila na gestão de trabalho de conhecimento
  • 77. DICAS
  • 78. Gerencie o fluxo: Métricas e análises para previsibilidade e fluxo # 1 - As três métricas acionáveis de Fluxo são WIP, Lead time e Throughput # 2 - A coisa mais importante que você pode fazer para melhorar a previsibilidade e o fluxo é combinar sua taxa de chegada (comprometimento) com sua taxa de partida (taxa de transferência) @marciosete
  • 79. Gerencie o fluxo: Métricas e análises para previsibilidade e fluxo # 3 - Não use médias para prever quando você pode trabalhar com distribuições # 4 - Dívida de fluxo é quando o prazo de entrega é reduzido artificialmente para algum trabalho em andamento, "emprestando" lead time de outros trabalhos @marciosete
  • 80. Gerencie o fluxo: Métricas e análises para previsibilidade e fluxo # 5 - Políticas ruins de transação de extração e classes de serviço mal utilizadas são as principais fontes de dívida de fluxo # 6 - Use o percentil 85 de sua distribuição de lead time como o SLA para sua prestação de serviços @marciosete
  • 81. Gerencie o fluxo: Métricas e análises para previsibilidade e fluxo # 7 - Ao fatiar o trabalho, não é sobre o mesmo tamanho; é sobre o tamanho certo. Verifique seus itens de trabalho em relação ao percentil 85 de sua distribuição de lead time # 8 - Quanto mais você violar as suposições da Lei de Little, menor a chance de ser previsível @marciosete
  • 82. Restrições da lei de Little para garantir previsibilidade e fluxo Average Cycle Time = Average Work In Process / Average Throughput 1. A entrada média ou taxa de chegada deve ser igual à saída média ou taxa de partida (taxa de transferência) 2. Todo o trabalho iniciado será concluído e sairá do sistema. 3. A quantidade de WIP deve ser aproximadamente a mesma no início e no final do intervalo de tempo escolhido para o cálculo. 4. A idade média do WIP não aumenta nem diminui. 5. O tempo de ciclo, o WIP e a taxa de transferência devem ser todos medidos usando unidades consistentes. Actionable Agile Metrics for Predictability - Daniel S. Vacanti Use essas suposições como um guia para suas políticas de processo. Quanto mais você violar essas suposições, menor a chance de ser previsível. @marciosete
  • 83. Gerencie o fluxo: Métricas e análises para previsibilidade e fluxo # 9 - O tempo da fila é o seu assassino invisível @marciosete
  • 84. Gerencie o fluxo: Métricas e análises para previsibilidade e fluxo # 10 - A fórmula para mudanças evolutivas é: estressor, mecanismo de reflexão e liderança @marciosete
  • 85. KMM: Modelo de Mudança Evolucionária / Modelo de Coaching
  • 87. Precisamos saber quão errados estamos e não quão certos!
  • 88. Métricas de Upstream e Coordenação
  • 89. Cost of Delay • O que é Cost of Delay? • Cost of Delay é quanto você deixa de ganhar por atrasar o desenvolvimento ou entrega de determinada funcionalidade ou projeto • “While you may ignore economics, it won't ignore you.” Don Reinersten "Se você puder medir uma única coisa, meça o Custo do Atraso
  • 90. Cost of Delay Qual a urgência do que estamos fazendo? Qual o valor do que estamos fazendo? Para tomar decisões precisamos entender: Combinando urgência e valor. É uma forma de comunicar o impacto do tempo sobre os resultados que esperamos atingir.
  • 91. CD3 - Cost of Delay Divided by Duration
  • 93. Cost Of Delay Problema do cliente: “Meu maior problema é fazer as “Invoices” dos alunos para as escolas no exterior. Recebemos um e-mail do aluno com os dados. Muitas vezes os dados vem com erro, e ele tem que pedir a correção às vezes até mais de uma vez. Quando vem certo, abrimos o word e ficamos copiando e colando os dados nos campos pra ficar certinho. – Depois a gente tem que imprimir o documento e enviar por fax para a escola no exterior. Às vezes dá problema e a gente tem que ficar tentando esse envio um tempão várias vezes. Fonte: Software Zen
  • 94. Cost Of Delay Analista: Sr. Cliente, quanto tempo leva cada invoice se computarmos o tempo total de ponta-a-ponta? – Ah, não leva menos de meia hora pra fazer tudo! – E quem faz isso hoje? – Eu tenho um funcionário que é responsável por isso, diz o cliente. – E quantos desses você faz por mês? O cliente pára, abre a gaveta da sua mesa, puxa um papel e responde: – humm… mês passado fizemos 112. Fonte: Software Zen
  • 95. Cost Of Delay Fonte: Software Zen 112 processos * 30 min = 3360 min = 56 horas Salário do funcionário R$ 3.000,00 = R$ 6.000,00 (Custo total CLT) = R$ 37,50/hora 56 horas * R$ 37,50 = R$ 2.100,00 / mês = R$ 25.200,00 / ano Automatizar esse processo, geraria para o cliente R$ 25.200,00 por ano em economia (essa é apenas uma economia do tempo de trabalho do funcionário, o que pode levar a redistribuição de funções ou eliminação de cargos, e aí sim uma economia financeira em cash).
  • 96. Cost Of Delay Fonte: Software Zen O Cliente arregalou os olhos! – Caraca, é verdade! Não acredito que eu gasto tanto dinheiro nisso. E aí ele apressado foi novamente atrás de um papel em uma de suas gavetas. Depois de vasculhar, puxou o que queria. – Olha só isso! R$ 859,23 de conta de telefone desse mês. E essa é só a linha do fax que só usamos para mandar invoices!
  • 97. Cost Of Delay Fonte: Software Zen 112 processos * 30 min = 3360 min = 56 horas Salário do funcionário R$ 3.000,00 = R$ 6.000,00 (Custo total CLT) = R$ 37,50/hora 56 horas * R$ 37,50 = R$ 2.100,00 / mês = R$ 25.200,00 / ano Custo do Fax para envio de Invoices R$ 859,23 * 12 = R$ 10.310,76 por ano Custo Total => R$ 35.510,76 / ano (cost of delay)
  • 98. Custo médio da Demanda • Calcular o custo da equipe • Valor hora • Custos fixos • Outros • Contar quantas demandas entregues: User Stories, Falhas, etc. • Cálculo: Total de Demandas / Custo • Acompanhar variação → Média, Desvio Padrão, CV, P85.
  • 100. Resumindo • Lead Time • Throughput • Análise do CFD • Flow Efficiency • Tempo de Espera: Filas e bloqueios • Aging WIP • Fluxo de entrada e saída • Demanda de falha • Due Date Performance • Cost Of Delay • Custo Médio da Demanda • Por Tipo de Demanda • Por Classe de Serviço • Por Serviço • No portfólio • Média, moda, mediana, percentil, histograma, dispersão, desvio médio e padrão, coeficiente de variação • Observe tendências
  • 101. 3 5 9 3 1 0 1 3 0 4 0 1 0 1 2 3 4 5 6 7 8 9 10 1 2 3 4 5 6 7 8 9 10 11 12 Dias Histograma do Lead Time Dado o histograma, pede-se: 1) Qual a sua distribuição e o seu formato? Weibull, super exponencial 2) Qual o percentil 90? 10 dias 3) Qual a média? 4,67 dias 4) Dado que o serviço tem WIP estável em 8, quantas entregas serão feitas no próximo mês? aprox. 50 itens
  • 104. REFERÊNCIASGRAEML, Alexandre Reis; PEINADO Jurandir. Administração da produção: operações industriais e de serviços. Curitiba: UnicenP, 2007. DATALYSER. Série – As Sete Ferramentas do Controle da Qualidade – 7FCQ. Disponível em: <http://www.datalyzer.com.br/site/suporte/administrador/info/arquivos/info44/44.html;. Acesso em Novembro de 2018. FARIAS, Ana Maria Lima de; LAURENCEL, L. C. Fundamentos de Estatística Aplicada: Módulo I: Estatística Descritiva. Rio de Janeiro/RJ: Universidade Federal Fluminense, 2000. http://www.prd.usp.br/disciplinas/docs/pro2712-2005-Alberto_Gregorio/1Ferbasq.pdf Statistical Methods for Quality Improvement: AOTS, Japão, 1988. OHNO, T. (1997) - O sistema Toyota de produção além da produção em larga escala. Trad. Cristina Schumacher. Artes Médicas. Porto Alegre. ROTHER, M. & SHOOK, J. (1999) - Aprendendo a enxergar: mapeando o fluxo de valor para agregar valor e eliminar o desperdício. The Lean Institute Brasil. São Paulo. STANDARD, C. & DAVIS, D. (1999) - Running today’s factory: a proven strategy for lean manufacturing. Hanser Gardner Publications. Cincinnati. WARNECKE, H. & HÜSER, M. (1995) - Lean production. International Journal of Production Economics. Vol.41, p.37-43. WOMACK, J.P.; JONES, D.T. & ROOS, D. (1992) - A máquina que mudou o mundo. Campus. Rio de Janeiro. MAGENNIS, Troy. The Economic Impact of Software Development Process Choice--Cycle-Time Analysis and Monte Carlo Simulation Results. In: System Sciences (HICSS), 2015 48th Hawaii International Conference on. IEEE, 2015. p. 5055-5064. Imagem: http://broadleaf.com.au/resource-material/cost-and-schedule-risk-assessment-risk-factor-modelling "Moneyball for Software Projects: Agile Metrics for the Metrically Challenged";Troy Magennis goo.gl/VbAEEZ "High-Level Project Planning using Monte Carlo simulation"; Dimitar Bakardzhiev goo.gl/KkC74b “ #NoEstimates Project Planning using Monte Carlo simulation"; Dimitar Bakardzhiev goo.gl/SDHJYP "Little's law and predictability"; Daniel Vacanti goo.gl/ETDzg9 "Kanban Metrics in practice at Sky Network Services"; Mattia Battiston goo.gl/tQXqwN "By the power of metrics";Wolfgang Wiedenroth goo.gl/ebGU3h "Project planning using Little’s Law"; Dimitar Bakardzhiev goo.gl/rw1X5T Little, J. D. C., S. C. Graves. 2008. Little’s Law. D. Chhajed, T. J. Lowe,eds. Building Intuition: Insights from Basic Operations Management Models and Principles. Springer Science + Business Media LLC,New York. J. D. C. Little. Little's law as viewed on its 50th anniversary. Oper. Res. 59 (2011) 536{539. http://learningagileandlean.wordpress.com/2013/08/01/on-the-practically-useful-properties-of-theweibull-distribution/ https://www.slideshare.net/azheglov/lead-time-what-we-know-about-it DE FREITAS FILHO, Paulo José. Introdução à modelagem e simulação de sistemas: com aplicações em Arena. Visual Books 2ª edição, 2008. https://rodrigoalmeidadeoliveira.wordpress.com/2018/08/01/metricas-lean-e-gerenciamento-de-fluxo/
