FGPR540- Versión 4.0
CONTROL DE VERSIONES
Versión Hecha por Revisada por Aprobada por Fecha Motivo
1.0 AVS JH HA 20/03/10 Versión Original.
IINNFFOORRMMEE DDEE MMOONNIITTOORREEOO DDEE RRIIEESSGGOOSS
NOMBRE DEL PROYECTO SIGLAS DEL PROYECTO
Rehabilitación de la Carretera
LIMA-TRUJILLO RCAA
RIESGOS ACTUALES POTENCIALES
REVISIÓN DE TRIGGERS PARA LOS RIESGOS IDENTIFICADOS INICIALMENTE
Se ha producido rotura de diálogo por parte de los propietarios de los terrenos de las
áreas de influencia con el área de relaciones comunitarias.
Continúa la dificultad con el abastecimiento de productos controlados por DASAMEC.
REVISIÓN Y CONFIRMACIÓN DE PROBABILIDAD E IMPACTO ESTIMADOS INICIALMENTE
Los propietarios comprendidos en el área de influencia del proyecto, amenazan con
un bloqueo de la vía hasta que no se resuelvan sus peticiones, aumenta la
probabilidad.
Continúa la escasez de insumos lo que ocasiona la severidad a 0.32 - Alto.
REVISIÓN DE ADECUACIÓN DE RESPUESTAS PLANIFICADAS PARA LOS RIESGOS
IDENTIFICADOS INICIALMENTE
Se ha iniciado una campaña de información, en donde se indican las principales
bondades del proyecto y como se beneficiarán los pobladores de las zonas aledañas al
mismo.
REVISIÓN DE PLANES DE CONTINGENCIA PARA LOS RIESGOS IDENTIFICADOS INICIALMENTE
Para contrarrestar los efectos de un bloqueo por parte de los pobladores, se
ha determinado coordinar con la comisaria del lugar a fin de que nos brinde
las garantías del caso en la continuación de las horas de trabajo.
VERIFICACIÓN DE EJECUCIÓN DE RESPUESTAS PLANIFICADAS
Se aplicaron las 03 respuestas planificadas (se realizó encuesta, se explicó los
beneficios del proyecto, se repartió folletos con información del proyecto).
RIESGOS ACTUALES SUCEDIDOS
VALORACIÓN DE IMPACTO REAL VS IMPACTO ESTIMADO
R003-A : Interrupción de trabajos por falta de trámites en expropiación de predios
afectados, inicialmente se tenía previsto un riesgo de 0.77, actualmente es de 0.87,
continúa en MUY ALTO.
REVISIÓN DE PLANES DE CONTINGENCIA
Para evitar la paralización por parte de las comunidades y propietarios se realizó lo
siguiente:
- Comunicación permanente con la Entidad y con los propietarios de los terrenos
expropiados.
- Comunicación vía radio y televisión de los beneficios del proyecto.
- Se repartió folletos enfatizando las bondades del proyecto.
ELABORACIÓN DE PLANES DE EMERGENCIA
Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net
Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el
Project Management Institute (PMI). Como un Registered Education Provider (R.E.P.) del PMI, Dharma Consulting ha
aceptado regirse por los criterios establecidos de aseguramiento de calidad del PMI.
FGPR540- Versión 4.0
Para controlar la paralización de la obra se realizó una reunión extraordinaria con los
Dirigentes que estaban en contra de la Ejecución del Proyecto. En donde se llegaron a
acuerdos satisfactorios por ambas partes.
PROGRAMACIÓN DE EJECUCIÓN DE PLANES DE CONTINGENCIA / EMERGENCIA
Los planes de emergencia se aplicaron de inmediato y se comunicaron a los
principales interesados.
EVALUACIÓN DE NECESIDADES DE ACCIONES CORRECTIVAS O SOLICITUDES DE CAMBIO
NUEVOS RIESGOS DETECTADOS
DEFINICIÓN DE TRIGGERS
Escasez de Tubería corrugada HDPE para obras adicionales de subdrenaje.
EVALUACIÓN CUALITATIVA Y CATEGORIZACIÓN DE RIESGOS
La demanda del uso de este tipo de Tubería en proyectos similares hace que existe
alza intempestiva del material, lo que trae como consecuencia el aumento del costo
de la partida de Subdrenes, obligando a reajustar el precio al cliente.
El tipo de riesgo es alto.
DEFINICIÓN DE RESPUESTAS PLANIFICADAS
Informar al Cliente, de tal manera se indique que en caso de subida de precio, se
deberá reajustar el presupuesto, mediante la fórmula polinómica de ET.
La compra de la Tubería se adquirirá a precio fijo.
DEFINICIÓN DE PLANES DE CONTINGENCIA
Se deberá adquirir el total Tubería adicional, apenas se tenga el mejor precio
de cotización.
PROGRAMACIÓN DE EJECUCIÓN DE RESPUESTAS PLANIFICADAS
La programación de la compra es inmediata. La solicitud de compra al proveedor debe
ser rápida de tal forma evitar el sobrecosto por el aumento del precio.
2
.
FGPR560- Versión 4.0
tCONTROL DE VERSIONES
,
MVersión Hecha por Revisada por Aprobada por Fecha Motivo
1.0 AV HA J30-11-10 Versión original
IINNFFOORRMMEE DDEE PPEERRFFOORRMMAANNCCEE FFIINNAALL DDEELL PPRROOYYEECCTTOO
NOMBRE DEL PROYECTO SIGLAS DEL PROYECTO
Rehabilitación de la Carretera LIMA – TRUJILLO RCAA
ESTADO FINAL DEL PROYECTO
1.- SITUACIÓN DEL ALCANCE
INDICADOR FÓRMULA FASE 1 FASE 2 FASE 3 FASE 4 FASE 5 TOTAL
% AVANCE REAL EV / BAC
0.09 0.69 0.16 0.05 0.01 1.00
% AVANCE PLANIFICADO PV / BAC
0.10 0.69 0.15 0.05 0.01 1.00
2.- EFICIENCIA DEL CRONOGRAMA
INDICADOR FÓRMULA FASE 1 FASE 2 FASE 3 FASE 4 FASE 5 TOTAL
SV (VARIACIÓN DEL CRONOGRAMA) EV – PV ‐
841,113 261,200 637,363
Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net
Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el Project
Management Institute (PMI). Como un Registered Education Provider (R.E.P.) del PMI, Dharma Consulting ha aceptado regirse por los
criterios establecidos de aseguramiento de calidad del PMI.
‐
245,972
316,073 127,551
SPI (INDICE DE RENDIMIENTO DEL
CRONOGRAMA) EV / PV
0.90 1.00 1.05 0.94 1.62 1.00
3.- EFICIENCIA DEL COSTO
INDICADOR FÓRMULA FASE 1 FASE 2 FASE 3 FASE 4 FASE 5 TOTAL
CV (VARIACIÓN DEL COSTE) EV – AC 757,003 4,564,718 926,175 330,777 41,347 6,620,019
CPI (INDICE DE RENDIMIENTO DEL COSTE) EV / AC 1.11 1.09 1.08 1.09 1.05 1.09
4.- CUMPLIMIENTO DE OBJETIVOS DE CALIDAD
FASE 1 FASE 2 FASE 3 FASE 4 FASE 5
SE TUVIERON QUE
HACER
CALIBRACIONES
CONTINUAS DE LOS
EQUIPOS DE
LABORATORIO PARA
SUBSANAR ERRORES
DE LECTURA POR
CAMBIOS BRUSCOS
DE TEMPERATURA
SE TUVO QUE
CAMBIAR EL SISTEMA
DE DOSIFICACIÓN DE
CONCRETO DE
VOLUMEN A PESO
PARA OPTIMIZAR EL
USO DEL CONCRETO
PREMEZCLADO
SE MODFICÓ EL
SISTEMA INICIAL DE
CHANCADO, POR LAS
CARACTERÍSTICAS DE
LA CANTERA,
CERRANDO EL
CIRCUITO DE
PRODUCCIÓN A FIN
DE LOGRAR
OPTIMIZAR LA
PRODUCCIÓN DE
AGREGADOS
SE UTILIZÓ
MATERIAL TERMO-PLASTICO
PARA LA
SEÑALIZACIÓN
HORIZONTAL PARA
INCREMENTAR LA
VIDA UTIL DE LAS
MARCAS EN EL
PAVIMENTO
PROBLEMAS Y PENDIENTES: POR TRATAR.
Cancelación de saldos a subcontratistas locales, liquidación de personal obrero
Devolución de Cartas Fianzas y Fondos de Garantía
Preparación de Liquidación de la Obra
PROBLEMA / PENDIENTE:
PROGRAMADOS PARA RESOLVER. FASE / FECHA RESPONSABLE
Ninguno
FGPR560- Versión 4.0
OTROS COMENTARIOS U OBSERVACIONES
Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net
Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el Project
Management Institute (PMI). Como un Registered Education Provider (R.E.P.) del PMI, Dharma Consulting ha aceptado regirse por los
criterios establecidos de aseguramiento de calidad del PMI.
FGPR570- Versión 4.0
CONTROL DE VERSIONES
Versión Hecha por Revisada por Aprobada por Fecha Motivo
1.00 JH HA JM 30-09-11 Versión Original
AACCTTAA DDEE AACCEEPPTTAACCIIÓÓNN DDEELL PPRROOYYEECCTTOO
NOMBRE DEL PROYECTO SIGLAS DEL PROYECTO
Rehabilitación de la Carretera
LIMA – TRUJILLO RCAA
NOMBRE DEL CLIENTE O SPONSOR
Sponsor : Felipe Rojas
Cliente : Ministerio de Transportes y Comunicaciones – PROVIAS NACIONAL
DECLARACIÓN DE LA ACEPTACIÓN FORMAL
Por la presente se deja constancia que el Proyecto “Rehabilitación de la Carretera LIMA -
TRUJILLO”,a cargo de Ingenieros Civiles y Contratistas Generales S.A. – IABCSA ha sido aceptado y
aprobado por el Sponsor. Damos constancia, por la presente, que el proyecto ha sido culminado
exitosamente cumpliendo los objetivos de Costo, Plazo y Calidad.
Los Principales Entregables del Proyecto fueron:
1 Gerencia de Proyectos
1.1 Inicio
1.2 Planificación
1.3 Seguimiento y Control
Equipo de Proyecto - Ejecución
1.4 Cierre
2 Construcción
2.1 Obras Preliminares
2.2 Explanaciones
2.2.1 Excavaciones
2.2.2 Rellenos
2.3 Canteras
2.4 Pavimentos
2.4.1 Granulares
2.4.2 Asfaltos
2.5 Obras de Arte
2.5.1 Alcantarillas
2.5.2 Muros
2.5.3 Subdrenes
2.5.4 Cunetas
2.6 Señalización
2.6.1 Horizontal
2.6.2 Vertical
2.6.3 Guardavías
2.7 Readecuación Ambiental
2.8 Puesta en Marcha
OBSERVACIONES ADICIONALES
La construcción del Proyecto, se inicio el 31 de marzo de 2010 y concluyó el 20 de
setiembre de 2011
Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net
Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el Project
Management Institute (PMI). Como un Registered Education Provider (R.E.P.) del PMI, Dharma Consulting ha aceptado regirse
por los criterios establecidos de aseguramiento de calidad del PMI.
FGPR570- Versión 4.0

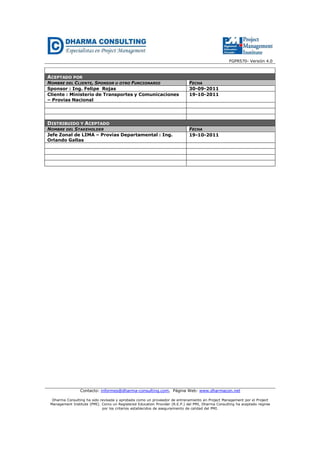

ACEPTADO POR
NOMBRE DEL CLIENTE, SPONSOR U OTRO FUNCIONARIO FECHA
Sponsor : Ing. Felipe Rojas 30-09-2011
Cliente : Ministerio de Transportes y Comunicaciones
– Provias Nacional
19-10-2011
DISTRIBUIDO Y ACEPTADO
NOMBRE DEL STAKEHOLDER FECHA
Jefe Zonal de LIMA – Provias Departamental : Ing.
Orlando Gallas
19-10-2011
Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net
Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el Project
Management Institute (PMI). Como un Registered Education Provider (R.E.P.) del PMI, Dharma Consulting ha aceptado regirse
por los criterios establecidos de aseguramiento de calidad del PMI.
FGPR600- Versión 4.0
CONTROL DE VERSIONES
Versión Hecha por Revisada por Aprobada por Fecha Motivo
1.0 AV JH JM 30-11-10 Versión Original
RREELLAACCIIÓÓNN DDEE LLEECCCCIIOONNEESS AAPPRREENNDDIIDDAASS GGEENNEERRAADDAASS
NOMBRE DEL PROYECTO SIGLAS DEL PROYECTO
Rehabilitación de la Carretera LIMA –
TRUJILLO RCAA
CÓDIGO DE
LECCIÓN
APRENDIDA
ENTREGABLE
AFECTADO
DESCRIPCIÓN
PROBLEMA
CAUSA ACCIÓN CORRECTIVA
RESULTADO
OBTENIDO
LECCIÓN APRENDIDA
LA-001 Pavimentos Saturación de
material
Precipitacione
s Pluviales
Suprimir el trabajo en
esta temporada
Mejora en el costo Realizar la programación
de los trabajos de
pavimentos fuera de
temporada de lluvias
LA-002 Explanaciones Sobre excavación
de taludes
Trabajo
nocturno
Dotar de Torres de
Iluminación a las
cuadrillas de trabajo
nocturno
Reducción de las sobre
excavaciones
Programar los trabajos
nocturnos con el soporte
de iluminación adecuado
LA-003 Obras de arte Deformación del
encofrado
disminuyendo el
número de usos
estimado
Humedad en
la madera
Asegurar la procura de
madera para encofrado
con la suficiente
anticipación
Mayor número de usos
de la madera para
encofrado
Asegurar el uso de madera
seca para obtener el
máximo rendimiento de la
madera
LA-004 Trazo y
Replanteo
Incumplimiento
del servicio
tercerizado
El
subcontratista
avanza a un
ritmo menor
que el
requerido
Trabajar estas
actividades con
personal de la
Empresa
Avance de la actividad
según la planificación
Tercerizar servicios que no
comprometan la ruta
crítica del Proyecto.
Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net
Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el Project Management Institute (PMI). Como un Registered Education
Provider (R.E.P.) del PMI, Dharma Consulting ha aceptado regirse por los criterios establecidos de aseguramiento de calidad del PMI.
FGPR610- Versión 4.0
CONTROL DE VERSIONES
Versión Hecha por Revisada por Aprobada
por Fecha Motivo
1.0 HA AV JM 30-11-10 Versión original
RREELLAACCIIOONN DDEE AACCTTIIVVOOSS DDEE PPRROOCCEESSOOSS GGEENNEERRAADDOOSS EENN EELL PPRROOYYEECCTTOO
NOMBRE DEL PROYECTO SIGLAS DEL PROYECTO
Rehabilitación de la Carretera
LIMA – TRUJILLO
LIMA
CÓDIGO DEL
ACTIVO
NOMBRE VERSIÓN DESCRIPCIÓN AUTOR
FECHA DE
ALMACENAMIENTO
CÓDIGO DE
ALMACENAMIENTO
LUGAR DE
ALMACENAMIENTO
OBSERVACIONES
FP-0020 Formato
LookAhead
1.10 Programación
de 4 semanas
Jh 12-05-2010 FP-0020-33.xls Servidor Central Se mejoró el
formato existente
incorporando las
HH requeridas
FP-0030 Formato
PPLV
1.00 Control de
Precipataciones
Pluviales
GS 11-12-2010 FP-0030-55.xls Servidor Central Se elaboró el
formato de control
de precipitaciones
pluviales
Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net
Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el Project Management Institute (PMI). Como un Registered Education Provider
(R.E.P.) del PMI, Dharma Consulting ha aceptado regirse por los criterios establecidos de aseguramiento de calidad del PMI.

Más contenido relacionado

PDF
Rehabilitación de la Carretera Lima-Trujillo - Ejecución
PDF
Rehabilitación de la Carretera - Inicio
PDF
Rehabilitación de la Carretera Lima-Trujillo - Control
PDF
Rehabilitación de la Carretera Lima-Trujillo - Planificación
PDF
Acta de constitución del proyecto
PPTX
Diapos de expediente tecnico
PDF
Caso Completo – Construcción de Complejo Habitacional AQUAMARINA – Cierre
PPTX
Terminos de referencia
Rehabilitación de la Carretera Lima-Trujillo - Ejecución
Rehabilitación de la Carretera - Inicio
Rehabilitación de la Carretera Lima-Trujillo - Control
Rehabilitación de la Carretera Lima-Trujillo - Planificación
Acta de constitución del proyecto
Diapos de expediente tecnico
Caso Completo – Construcción de Complejo Habitacional AQUAMARINA – Cierre
Terminos de referencia

La actualidad más candente (20)

DOC
Norma técnica de metrados
PDF
Solicitud usuario
PPT
Propuesta de rampas de Garaje.ppt
PDF
Caso Completo – Construcción de nuevo Hipermercado Buymart - Iniciación
PDF
Pip troza carrozable chana
PDF
Control de obra
PPTX
Instalaciones fosas septicas
PDF
Diseño y Construcción de una Planta de Energía - Planificación.
PDF
Ficha homologacion pavimentacion ejecucion licitacion
PDF
Programa de Capacitación 2007 - Planificación
PDF
SUBDIVISIÓN y ACUMULACIÓN PREDIOS URBANOS. (2).pdf
PPTX
VALORIZACION DE OBRA.pptx
DOCX
Inform practicas
PDF
Supervisión técnica de obra
DOCX
PERFIL TECNICO PARQUE
DOC
Acta inicio ejecucion de obra
PPTX
D CONSTRUCCION I A 2022-I CLASE 3 RESIDENTE, SUPERVISOR, CUADERNO DE OBRA,...
PDF
Caso Completo – Bastimento Momentáneo de Restos Peligrosos para el Hombre – P...
PDF
Presentacion pucp lean construction parte ii - edifica
DOC
Carta de seguridad de obra
Norma técnica de metrados
Solicitud usuario
Propuesta de rampas de Garaje.ppt
Caso Completo – Construcción de nuevo Hipermercado Buymart - Iniciación
Pip troza carrozable chana
Control de obra
Instalaciones fosas septicas
Diseño y Construcción de una Planta de Energía - Planificación.
Ficha homologacion pavimentacion ejecucion licitacion
Programa de Capacitación 2007 - Planificación
SUBDIVISIÓN y ACUMULACIÓN PREDIOS URBANOS. (2).pdf
VALORIZACION DE OBRA.pptx
Inform practicas
Supervisión técnica de obra
PERFIL TECNICO PARQUE
Acta inicio ejecucion de obra
D CONSTRUCCION I A 2022-I CLASE 3 RESIDENTE, SUPERVISOR, CUADERNO DE OBRA,...
Caso Completo – Bastimento Momentáneo de Restos Peligrosos para el Hombre – P...
Presentacion pucp lean construction parte ii - edifica
Carta de seguridad de obra
Publicidad

Destacado (20)

PDF
Programa de Capacitación 2007 - Control
PDF
Programa de Capacitación 2007 - Ejecución
PDF
Programa de Capacitación 2007 - Inicio
PDF
Desarrollo de un Nuevo Producto - Control
PDF
Programa de Capacitación 2007 - Cierre
PDF
Proyecto de Implantación e Implementación de un Sistema de Gasoductos - Ejecu...
PDF
Proyecto de Capacitación para Certificación de Producción Orgánica - Control
PDF
Proyecto de Capacitación para Certificación de Producción Orgánica - Inicio
PDF
Proyecto de Capacitación para Certificación de Producción Orgánica - Ejecución
PDF
Manifiesto de Ingreso de Carga para el Grupo MACAA - Cierre
PDF
Lanzamiento de una Fragancia para Infantes - Control
PDF
Lanzamiento de una Fragancia para Infantes - Planificacion
PDF
Desarrollo de un Nuevo Producto - Ejecucion
PDF
Proyecto de Implantación e Implementación de un Sistema de Gasoductos - Plani...
PDF
Estudio de Prefactibilidad de una Central Hidroelectrica en Latinoamerica - E...
PDF
Desarrollo de un Nuevo Producto - Cierre
PDF
Sistema de Video Vigilancia para Seguridad Ciudadana - Ejecución
PDF
Estudio de Prefactibilidad de una Central Hidroelectrica en Latinoamerica - I...
PDF
Estudio de Prefactibilidad de una Central Hidroelectrica en Latinoamerica - C...
PDF
Sistema de Video Vigilancia para Seguridad Ciudadana - Control
Programa de Capacitación 2007 - Control
Programa de Capacitación 2007 - Ejecución
Programa de Capacitación 2007 - Inicio
Desarrollo de un Nuevo Producto - Control
Programa de Capacitación 2007 - Cierre
Proyecto de Implantación e Implementación de un Sistema de Gasoductos - Ejecu...
Proyecto de Capacitación para Certificación de Producción Orgánica - Control
Proyecto de Capacitación para Certificación de Producción Orgánica - Inicio
Proyecto de Capacitación para Certificación de Producción Orgánica - Ejecución
Manifiesto de Ingreso de Carga para el Grupo MACAA - Cierre
Lanzamiento de una Fragancia para Infantes - Control
Lanzamiento de una Fragancia para Infantes - Planificacion
Desarrollo de un Nuevo Producto - Ejecucion
Proyecto de Implantación e Implementación de un Sistema de Gasoductos - Plani...
Estudio de Prefactibilidad de una Central Hidroelectrica en Latinoamerica - E...
Desarrollo de un Nuevo Producto - Cierre
Sistema de Video Vigilancia para Seguridad Ciudadana - Ejecución
Estudio de Prefactibilidad de una Central Hidroelectrica en Latinoamerica - I...
Estudio de Prefactibilidad de una Central Hidroelectrica en Latinoamerica - C...
Sistema de Video Vigilancia para Seguridad Ciudadana - Control
Publicidad

Similar a Rehabilitación de la Carretera Lima-Trujillo - Cierre (20)

PDF
Diseño y Construcción de una Planta de Energía - Cierre.
PDF
Extensión a Petropais Carrosas - Cierre
PDF
Caso completo – construcción de nuevo hipermercado buymart – cierre
PDF
Creación de una Planta para el Mantenimiento del Agua - Control
PDF
Caso Completo – Construcción de nuevo Hipermercado Buymart – Control
PDF
Implementación de un Sistema Reciclador de Agua-Control
PDF
Construcción de nuevo Sistema de Regulación - Cierre
PDF
Iniciacion
PDF
Elaboración y Diseño de la Red de Impulsión de Servicios Básicos - Cierre
PDF
Creación de una planta para el mantenimiento y procesamiento del agua control
PDF
Construcción de nuevo Sistema de Regulación - Control
PDF
Creación de una Planta para el Mantenimiento del Agua – Cierre
PDF
Investigación Geológica para Cuantificación y Ubicación de Oro - Control
PDF
Caso Completo – Construcción de una Mezcladora de Acero para CSS – Cierre
PDF
Caso Completo – Construcción de Complejo Habitacional AQUAMARINA – Control
PDF
Elaboración y diseño de la red de impulsión de servicios básicos ejecución
PDF
Implementación de un Data Warehouse-Cierre
PDF
Proyecto de Implantación e Implementación de un Sistema de Gasoductos - Cierre
PDF
Construcción de nuevo Sistema de Regulación - Ejecución
PDF
Creación de una Planta para el Mantenimiento y Procesamiento del Agua - Inici...
Diseño y Construcción de una Planta de Energía - Cierre.
Extensión a Petropais Carrosas - Cierre
Caso completo – construcción de nuevo hipermercado buymart – cierre
Creación de una Planta para el Mantenimiento del Agua - Control
Caso Completo – Construcción de nuevo Hipermercado Buymart – Control
Implementación de un Sistema Reciclador de Agua-Control
Construcción de nuevo Sistema de Regulación - Cierre
Iniciacion
Elaboración y Diseño de la Red de Impulsión de Servicios Básicos - Cierre
Creación de una planta para el mantenimiento y procesamiento del agua control
Construcción de nuevo Sistema de Regulación - Control
Creación de una Planta para el Mantenimiento del Agua – Cierre
Investigación Geológica para Cuantificación y Ubicación de Oro - Control
Caso Completo – Construcción de una Mezcladora de Acero para CSS – Cierre
Caso Completo – Construcción de Complejo Habitacional AQUAMARINA – Control
Elaboración y diseño de la red de impulsión de servicios básicos ejecución
Implementación de un Data Warehouse-Cierre
Proyecto de Implantación e Implementación de un Sistema de Gasoductos - Cierre
Construcción de nuevo Sistema de Regulación - Ejecución
Creación de una Planta para el Mantenimiento y Procesamiento del Agua - Inici...

Más de Dharma Consulting (17)

PPTX
Convenio de consultoría conjunta
PPTX
Convenio de servicio de capacitacion extranjero
PPTX
Convenio servicio de capacitacion nacional
PPTX
Presentación de la empresa
PPTX
Convenio de Representación
PDF
Taller de Primavera P6 - Sesión 04
PDF
Sistema de Video Vigilancia para Seguridad Ciudadana - Cierre
PDF
Sistema de Video Vigilancia para Seguridad Ciudadana - Planificación
PDF
Sistema de Video Vigilancia para Seguridad Ciudadana - Inicio
PDF
Estudio de Prefactibilidad de una Central Hidroelectrica en Latinoamerica - C...
PDF
Estudio de Prefactibilidad de una Central Hidroelectrica en Latinoamerica - P...
PDF
Taller de Primavera P6 - Sesión 02
PDF
Herramientas Avanzadas para la Gestión de Proyectos - PERT CHART EXPERT en la...
PDF
Taller de Primavera P6 - Sesión 01
PDF
Herramientas Avanzadas para la Gestión de Proyectos - Introducción al PERT CH...
PDF
Desarrollo de un Nuevo Producto - Planificacion
PDF
Desarrollo de un Nuevo Producto - Inicio
Convenio de consultoría conjunta
Convenio de servicio de capacitacion extranjero
Convenio servicio de capacitacion nacional
Presentación de la empresa
Convenio de Representación
Taller de Primavera P6 - Sesión 04
Sistema de Video Vigilancia para Seguridad Ciudadana - Cierre
Sistema de Video Vigilancia para Seguridad Ciudadana - Planificación
Sistema de Video Vigilancia para Seguridad Ciudadana - Inicio
Estudio de Prefactibilidad de una Central Hidroelectrica en Latinoamerica - C...
Estudio de Prefactibilidad de una Central Hidroelectrica en Latinoamerica - P...
Taller de Primavera P6 - Sesión 02
Herramientas Avanzadas para la Gestión de Proyectos - PERT CHART EXPERT en la...
Taller de Primavera P6 - Sesión 01
Herramientas Avanzadas para la Gestión de Proyectos - Introducción al PERT CH...
Desarrollo de un Nuevo Producto - Planificacion
Desarrollo de un Nuevo Producto - Inicio

Último (16)

PPTX
Clase 2 Definición de conceptos 2025.pptx
PDF
MEZCLA DE MERCADEO ESTRATÉGICA MIX MKT.
PDF
Portadas Nacionales 15-Julio-2025.......
PDF
Marketing Tools U3S11 202510101011010.pdf
PDF
Loreal_Direccion_Comercial_Grupo_88881.pdf
PDF
Propuesta de valor de marketing Alitas Super Pollo
PPTX
Marketing mix Especificaciones y descripción de
PPTX
Presentación Marketing Posicionamiento de marca 2022.pptx
PPTX
ESTRATEGIA PUBLICIDAD, Planeación, generación de ideas, etc.
PDF
APLICACIÓN DE LA GESTIÓN DEL MARKETING DIGITAL Y LA SOCIAL MEDIA MARKETING.pdf
PDF
Portadas Nacionales 22-Julio-2025 (1).pdf
PPTX
Sesión 12 - B2B Dirección y Gestión de la Fuerza de Ventas.pptx
PDF
Portadas Nacionales 18-Julio-2025 (1).pdf
PPTX
Trabajo en equipo y resolución de conflictos.pptx
PDF
Portadas Nacionales 01-Julio-2025.pdf...
PPTX
codigo rojo en emergencias de primera at
Clase 2 Definición de conceptos 2025.pptx
MEZCLA DE MERCADEO ESTRATÉGICA MIX MKT.
Portadas Nacionales 15-Julio-2025.......
Marketing Tools U3S11 202510101011010.pdf
Loreal_Direccion_Comercial_Grupo_88881.pdf
Propuesta de valor de marketing Alitas Super Pollo
Marketing mix Especificaciones y descripción de
Presentación Marketing Posicionamiento de marca 2022.pptx
ESTRATEGIA PUBLICIDAD, Planeación, generación de ideas, etc.
APLICACIÓN DE LA GESTIÓN DEL MARKETING DIGITAL Y LA SOCIAL MEDIA MARKETING.pdf
Portadas Nacionales 22-Julio-2025 (1).pdf
Sesión 12 - B2B Dirección y Gestión de la Fuerza de Ventas.pptx
Portadas Nacionales 18-Julio-2025 (1).pdf
Trabajo en equipo y resolución de conflictos.pptx
Portadas Nacionales 01-Julio-2025.pdf...
codigo rojo en emergencias de primera at

Rehabilitación de la Carretera Lima-Trujillo - Cierre

  • 1. FGPR540- Versión 4.0 CONTROL DE VERSIONES Versión Hecha por Revisada por Aprobada por Fecha Motivo 1.0 AVS JH HA 20/03/10 Versión Original. IINNFFOORRMMEE DDEE MMOONNIITTOORREEOO DDEE RRIIEESSGGOOSS NOMBRE DEL PROYECTO SIGLAS DEL PROYECTO Rehabilitación de la Carretera LIMA-TRUJILLO RCAA RIESGOS ACTUALES POTENCIALES REVISIÓN DE TRIGGERS PARA LOS RIESGOS IDENTIFICADOS INICIALMENTE Se ha producido rotura de diálogo por parte de los propietarios de los terrenos de las áreas de influencia con el área de relaciones comunitarias. Continúa la dificultad con el abastecimiento de productos controlados por DASAMEC. REVISIÓN Y CONFIRMACIÓN DE PROBABILIDAD E IMPACTO ESTIMADOS INICIALMENTE Los propietarios comprendidos en el área de influencia del proyecto, amenazan con un bloqueo de la vía hasta que no se resuelvan sus peticiones, aumenta la probabilidad. Continúa la escasez de insumos lo que ocasiona la severidad a 0.32 - Alto. REVISIÓN DE ADECUACIÓN DE RESPUESTAS PLANIFICADAS PARA LOS RIESGOS IDENTIFICADOS INICIALMENTE Se ha iniciado una campaña de información, en donde se indican las principales bondades del proyecto y como se beneficiarán los pobladores de las zonas aledañas al mismo. REVISIÓN DE PLANES DE CONTINGENCIA PARA LOS RIESGOS IDENTIFICADOS INICIALMENTE Para contrarrestar los efectos de un bloqueo por parte de los pobladores, se ha determinado coordinar con la comisaria del lugar a fin de que nos brinde las garantías del caso en la continuación de las horas de trabajo. VERIFICACIÓN DE EJECUCIÓN DE RESPUESTAS PLANIFICADAS Se aplicaron las 03 respuestas planificadas (se realizó encuesta, se explicó los beneficios del proyecto, se repartió folletos con información del proyecto). RIESGOS ACTUALES SUCEDIDOS VALORACIÓN DE IMPACTO REAL VS IMPACTO ESTIMADO R003-A : Interrupción de trabajos por falta de trámites en expropiación de predios afectados, inicialmente se tenía previsto un riesgo de 0.77, actualmente es de 0.87, continúa en MUY ALTO. REVISIÓN DE PLANES DE CONTINGENCIA Para evitar la paralización por parte de las comunidades y propietarios se realizó lo siguiente: - Comunicación permanente con la Entidad y con los propietarios de los terrenos expropiados. - Comunicación vía radio y televisión de los beneficios del proyecto. - Se repartió folletos enfatizando las bondades del proyecto. ELABORACIÓN DE PLANES DE EMERGENCIA Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el Project Management Institute (PMI). Como un Registered Education Provider (R.E.P.) del PMI, Dharma Consulting ha aceptado regirse por los criterios establecidos de aseguramiento de calidad del PMI.
  • 2. FGPR540- Versión 4.0 Para controlar la paralización de la obra se realizó una reunión extraordinaria con los Dirigentes que estaban en contra de la Ejecución del Proyecto. En donde se llegaron a acuerdos satisfactorios por ambas partes. PROGRAMACIÓN DE EJECUCIÓN DE PLANES DE CONTINGENCIA / EMERGENCIA Los planes de emergencia se aplicaron de inmediato y se comunicaron a los principales interesados. EVALUACIÓN DE NECESIDADES DE ACCIONES CORRECTIVAS O SOLICITUDES DE CAMBIO NUEVOS RIESGOS DETECTADOS DEFINICIÓN DE TRIGGERS Escasez de Tubería corrugada HDPE para obras adicionales de subdrenaje. EVALUACIÓN CUALITATIVA Y CATEGORIZACIÓN DE RIESGOS La demanda del uso de este tipo de Tubería en proyectos similares hace que existe alza intempestiva del material, lo que trae como consecuencia el aumento del costo de la partida de Subdrenes, obligando a reajustar el precio al cliente. El tipo de riesgo es alto. DEFINICIÓN DE RESPUESTAS PLANIFICADAS Informar al Cliente, de tal manera se indique que en caso de subida de precio, se deberá reajustar el presupuesto, mediante la fórmula polinómica de ET. La compra de la Tubería se adquirirá a precio fijo. DEFINICIÓN DE PLANES DE CONTINGENCIA Se deberá adquirir el total Tubería adicional, apenas se tenga el mejor precio de cotización. PROGRAMACIÓN DE EJECUCIÓN DE RESPUESTAS PLANIFICADAS La programación de la compra es inmediata. La solicitud de compra al proveedor debe ser rápida de tal forma evitar el sobrecosto por el aumento del precio. 2 .
  • 3. FGPR560- Versión 4.0 tCONTROL DE VERSIONES , MVersión Hecha por Revisada por Aprobada por Fecha Motivo 1.0 AV HA J30-11-10 Versión original IINNFFOORRMMEE DDEE PPEERRFFOORRMMAANNCCEE FFIINNAALL DDEELL PPRROOYYEECCTTOO NOMBRE DEL PROYECTO SIGLAS DEL PROYECTO Rehabilitación de la Carretera LIMA – TRUJILLO RCAA ESTADO FINAL DEL PROYECTO 1.- SITUACIÓN DEL ALCANCE INDICADOR FÓRMULA FASE 1 FASE 2 FASE 3 FASE 4 FASE 5 TOTAL % AVANCE REAL EV / BAC 0.09 0.69 0.16 0.05 0.01 1.00 % AVANCE PLANIFICADO PV / BAC 0.10 0.69 0.15 0.05 0.01 1.00 2.- EFICIENCIA DEL CRONOGRAMA INDICADOR FÓRMULA FASE 1 FASE 2 FASE 3 FASE 4 FASE 5 TOTAL SV (VARIACIÓN DEL CRONOGRAMA) EV – PV ‐ 841,113 261,200 637,363 Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el Project Management Institute (PMI). Como un Registered Education Provider (R.E.P.) del PMI, Dharma Consulting ha aceptado regirse por los criterios establecidos de aseguramiento de calidad del PMI. ‐ 245,972 316,073 127,551 SPI (INDICE DE RENDIMIENTO DEL CRONOGRAMA) EV / PV 0.90 1.00 1.05 0.94 1.62 1.00 3.- EFICIENCIA DEL COSTO INDICADOR FÓRMULA FASE 1 FASE 2 FASE 3 FASE 4 FASE 5 TOTAL CV (VARIACIÓN DEL COSTE) EV – AC 757,003 4,564,718 926,175 330,777 41,347 6,620,019 CPI (INDICE DE RENDIMIENTO DEL COSTE) EV / AC 1.11 1.09 1.08 1.09 1.05 1.09 4.- CUMPLIMIENTO DE OBJETIVOS DE CALIDAD FASE 1 FASE 2 FASE 3 FASE 4 FASE 5 SE TUVIERON QUE HACER CALIBRACIONES CONTINUAS DE LOS EQUIPOS DE LABORATORIO PARA SUBSANAR ERRORES DE LECTURA POR CAMBIOS BRUSCOS DE TEMPERATURA SE TUVO QUE CAMBIAR EL SISTEMA DE DOSIFICACIÓN DE CONCRETO DE VOLUMEN A PESO PARA OPTIMIZAR EL USO DEL CONCRETO PREMEZCLADO SE MODFICÓ EL SISTEMA INICIAL DE CHANCADO, POR LAS CARACTERÍSTICAS DE LA CANTERA, CERRANDO EL CIRCUITO DE PRODUCCIÓN A FIN DE LOGRAR OPTIMIZAR LA PRODUCCIÓN DE AGREGADOS SE UTILIZÓ MATERIAL TERMO-PLASTICO PARA LA SEÑALIZACIÓN HORIZONTAL PARA INCREMENTAR LA VIDA UTIL DE LAS MARCAS EN EL PAVIMENTO PROBLEMAS Y PENDIENTES: POR TRATAR. Cancelación de saldos a subcontratistas locales, liquidación de personal obrero Devolución de Cartas Fianzas y Fondos de Garantía Preparación de Liquidación de la Obra PROBLEMA / PENDIENTE: PROGRAMADOS PARA RESOLVER. FASE / FECHA RESPONSABLE Ninguno
  • 4. FGPR560- Versión 4.0 OTROS COMENTARIOS U OBSERVACIONES Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el Project Management Institute (PMI). Como un Registered Education Provider (R.E.P.) del PMI, Dharma Consulting ha aceptado regirse por los criterios establecidos de aseguramiento de calidad del PMI.
  • 5. FGPR570- Versión 4.0 CONTROL DE VERSIONES Versión Hecha por Revisada por Aprobada por Fecha Motivo 1.00 JH HA JM 30-09-11 Versión Original AACCTTAA DDEE AACCEEPPTTAACCIIÓÓNN DDEELL PPRROOYYEECCTTOO NOMBRE DEL PROYECTO SIGLAS DEL PROYECTO Rehabilitación de la Carretera LIMA – TRUJILLO RCAA NOMBRE DEL CLIENTE O SPONSOR Sponsor : Felipe Rojas Cliente : Ministerio de Transportes y Comunicaciones – PROVIAS NACIONAL DECLARACIÓN DE LA ACEPTACIÓN FORMAL Por la presente se deja constancia que el Proyecto “Rehabilitación de la Carretera LIMA - TRUJILLO”,a cargo de Ingenieros Civiles y Contratistas Generales S.A. – IABCSA ha sido aceptado y aprobado por el Sponsor. Damos constancia, por la presente, que el proyecto ha sido culminado exitosamente cumpliendo los objetivos de Costo, Plazo y Calidad. Los Principales Entregables del Proyecto fueron: 1 Gerencia de Proyectos 1.1 Inicio 1.2 Planificación 1.3 Seguimiento y Control Equipo de Proyecto - Ejecución 1.4 Cierre 2 Construcción 2.1 Obras Preliminares 2.2 Explanaciones 2.2.1 Excavaciones 2.2.2 Rellenos 2.3 Canteras 2.4 Pavimentos 2.4.1 Granulares 2.4.2 Asfaltos 2.5 Obras de Arte 2.5.1 Alcantarillas 2.5.2 Muros 2.5.3 Subdrenes 2.5.4 Cunetas 2.6 Señalización 2.6.1 Horizontal 2.6.2 Vertical 2.6.3 Guardavías 2.7 Readecuación Ambiental 2.8 Puesta en Marcha OBSERVACIONES ADICIONALES La construcción del Proyecto, se inicio el 31 de marzo de 2010 y concluyó el 20 de setiembre de 2011 Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el Project Management Institute (PMI). Como un Registered Education Provider (R.E.P.) del PMI, Dharma Consulting ha aceptado regirse por los criterios establecidos de aseguramiento de calidad del PMI.
  • 6. FGPR570- Versión 4.0 ACEPTADO POR NOMBRE DEL CLIENTE, SPONSOR U OTRO FUNCIONARIO FECHA Sponsor : Ing. Felipe Rojas 30-09-2011 Cliente : Ministerio de Transportes y Comunicaciones – Provias Nacional 19-10-2011 DISTRIBUIDO Y ACEPTADO NOMBRE DEL STAKEHOLDER FECHA Jefe Zonal de LIMA – Provias Departamental : Ing. Orlando Gallas 19-10-2011 Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el Project Management Institute (PMI). Como un Registered Education Provider (R.E.P.) del PMI, Dharma Consulting ha aceptado regirse por los criterios establecidos de aseguramiento de calidad del PMI.
  • 7. FGPR600- Versión 4.0 CONTROL DE VERSIONES Versión Hecha por Revisada por Aprobada por Fecha Motivo 1.0 AV JH JM 30-11-10 Versión Original RREELLAACCIIÓÓNN DDEE LLEECCCCIIOONNEESS AAPPRREENNDDIIDDAASS GGEENNEERRAADDAASS NOMBRE DEL PROYECTO SIGLAS DEL PROYECTO Rehabilitación de la Carretera LIMA – TRUJILLO RCAA CÓDIGO DE LECCIÓN APRENDIDA ENTREGABLE AFECTADO DESCRIPCIÓN PROBLEMA CAUSA ACCIÓN CORRECTIVA RESULTADO OBTENIDO LECCIÓN APRENDIDA LA-001 Pavimentos Saturación de material Precipitacione s Pluviales Suprimir el trabajo en esta temporada Mejora en el costo Realizar la programación de los trabajos de pavimentos fuera de temporada de lluvias LA-002 Explanaciones Sobre excavación de taludes Trabajo nocturno Dotar de Torres de Iluminación a las cuadrillas de trabajo nocturno Reducción de las sobre excavaciones Programar los trabajos nocturnos con el soporte de iluminación adecuado LA-003 Obras de arte Deformación del encofrado disminuyendo el número de usos estimado Humedad en la madera Asegurar la procura de madera para encofrado con la suficiente anticipación Mayor número de usos de la madera para encofrado Asegurar el uso de madera seca para obtener el máximo rendimiento de la madera LA-004 Trazo y Replanteo Incumplimiento del servicio tercerizado El subcontratista avanza a un ritmo menor que el requerido Trabajar estas actividades con personal de la Empresa Avance de la actividad según la planificación Tercerizar servicios que no comprometan la ruta crítica del Proyecto. Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el Project Management Institute (PMI). Como un Registered Education Provider (R.E.P.) del PMI, Dharma Consulting ha aceptado regirse por los criterios establecidos de aseguramiento de calidad del PMI.
  • 8. FGPR610- Versión 4.0 CONTROL DE VERSIONES Versión Hecha por Revisada por Aprobada por Fecha Motivo 1.0 HA AV JM 30-11-10 Versión original RREELLAACCIIOONN DDEE AACCTTIIVVOOSS DDEE PPRROOCCEESSOOSS GGEENNEERRAADDOOSS EENN EELL PPRROOYYEECCTTOO NOMBRE DEL PROYECTO SIGLAS DEL PROYECTO Rehabilitación de la Carretera LIMA – TRUJILLO LIMA CÓDIGO DEL ACTIVO NOMBRE VERSIÓN DESCRIPCIÓN AUTOR FECHA DE ALMACENAMIENTO CÓDIGO DE ALMACENAMIENTO LUGAR DE ALMACENAMIENTO OBSERVACIONES FP-0020 Formato LookAhead 1.10 Programación de 4 semanas Jh 12-05-2010 FP-0020-33.xls Servidor Central Se mejoró el formato existente incorporando las HH requeridas FP-0030 Formato PPLV 1.00 Control de Precipataciones Pluviales GS 11-12-2010 FP-0030-55.xls Servidor Central Se elaboró el formato de control de precipitaciones pluviales Contacto: informes@dharma-consulting.com, Página Web: www.dharmacon.net Dharma Consulting ha sido revisada y aprobada como un proveedor de entrenamiento en Project Management por el Project Management Institute (PMI). Como un Registered Education Provider (R.E.P.) del PMI, Dharma Consulting ha aceptado regirse por los criterios establecidos de aseguramiento de calidad del PMI.
